Порядок работ при ремонте квартиры: Последовательность работ при ремонте квартиры
Технологические этапы работ при ремонте квартиры
Адрес в Москве: Варсонофьевский пер., д. 4, стр.1
Первый этап, средний срок 3 недели

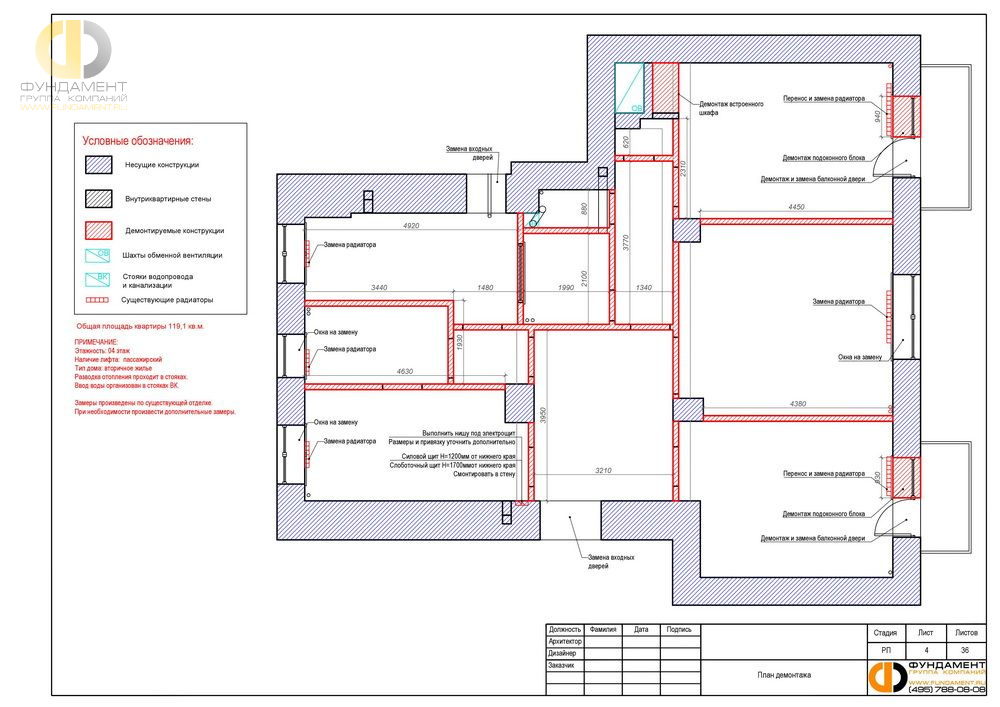

Подготовка объекта к работе
Демонтажные работы
Монтаж перегородок
Электромонтажные работы
Черновое выравнивание полов, стен, потолков
Второй этап, средний срок 2 недели
Сантехнические работы
Плиточные работы
Монтаж конструкций из ГКЛ
Устройство системы вентиляции
Отделка балконов и лоджий
Третий этап, средний срок 2 недели
Малярные работы по потолкам, стенам, порталам, аркам, откосам
Устройство натяжных потолков
Чистовое выравнивание полов (фанерой или наливным полом)
Четвертый этап, средний срок 2 недели
Окончание малярных работ
Установка и подключение электротехнических изделий
Установка и подключение сантехнических изделий
Укладка напольных покрытий и плинтусов
Уборка квартиры
После того, как Заказчик утвердил дизайн-проект по ремонту квартиры, можно приступить к составлению поэтапной сметы и спецификации на черновые материалы. Все планируемые к выполнению на объекте работы разбиты на четыре этапа.
Эти технологические этапы выполняются последовательно, от первого до четвертого. Производство работ на следующем технологическом этапе мы начинаем сразу по окончании работ предыдущего и подписании акта о выполнении работ у Заказчика.
Между первым и вторым этапом может возникнуть необходимость во временной приостановке работ. Это связано с необходимостью просушить потолки, стены и пол после штукатурных работ и устройства стяжки. В зимний период технологическая пауза может затянуться из-за пониженной температуре в квартире.
Внутри каждого из этапов работы выполняются именно в том порядке, слева направо как приведено в соответствующем этапе. Отступление от приведенной последовательности могут привести к срыву сроков, вынужденным простоям. Порядок и количество работ одинаково для всех типов квартир. Конечно, если ремонт квартир идёт в новостройках, то демонтажные работы не нужны.
Куратором работ на объекте является прораб. Он отвечает за все, что происходит на объекте, в т.ч. качество, сроки, технические вопросы, регулярный контроль качества.
Дополнительно для контроля качества работ на соответствие их СНиПам, на объекте осуществляется еженедельная проверка качества со стороны независимого контролера. Прораб докладывает Заказчику еженедельно о том, что происходит на объекте, выполнении видов работ и уточняет сроки сдачи текущего этапа.
Последовательность ремонта квартиры. Ремонтные работы в новостройке
Подготовка к ремонту
Сразу браться за работу нельзя, сначала нужно все продумать. Какие-то стены нужно снести, где-то наоборот возвести новые перегородки. Там будет висеть телевизор, там кондиционер, вы должны представить себе будущую квартиру, не до мелочей, конечно, хотя бы в общих чертах.
Для начала каких-либо работ следует организовать рабочее пространство, вам понадобится временная сантехника и электричество. Также нужно закупить необходимые инструменты.
Демонтажные работы
А вот теперь можно начинать ломать и крушить то, что вам не нравится. Сносим ненужные (не несущие) стены.
Старые же окна и двери пока лучше оставить, без них далеко не пойдешь, а новые жалко пачкать или хуже того — наносить всевозможные повреждения.
Перепланировка
Если речь идет о последовательности ремонта в новостройке, то в последнее время все чаще квартиры продаются с учетом того, что все хотят не только индивидуальный дизайн, но еще и планировку. Выглядят такие квартиры, как огромная коробка, и где вы хотите сделать перегородку — это уже ваше личное дело.
Так вот на этом этапе самое время воздвигать новые стены. Они могут быть как кирпичные, так и гипсокартонные, тут вопрос только в прочности и звукоизоляции.
Разводка коммуникаций
Теперь уже нужно четко продумать что и где будет находиться, и главное ничего не забыть! Все необходимые розетки, телевидение, телефон, кондиционер, акустические системы, интернет. Также не забываем про отопление, водопровод, канализацию.
Важно! Тщательно продумайте все эти моменты, потому что потом исправить что-то будет либо очень сложно, либо невозможно.
Замена окон и дверей
Сейчас самое время поменять окна, а заодно и входные двери. Так как цементные работы будут включать в себя штукатурку откосов и углов, после которых что-либо заменять уже будет поздно.
Подготовка поверхностей — цементные работы
Все имеющиеся поверхности, а именно — пол, потолок, стены, нужно выровнять.
Начинаем с штукатурки потолка, при необхожимости, потом выравниваем стены (не обшиваем гипсокартоном, а именно, штукатурим), и, наконец, приходим к стяжке пола.
Важно! Если в вашей квартире планировались теплые полы, то укладывать их нужно до стяжки пола.
Обшивка гипсокартоном
Выравнивание стен гипсокартоном, монтаж полок и потолков из гипсокартона проводятся уже после высыхания стяжки и штукатурки, так как тут повышенная влажность будет вашим злейшим врагом.
Шпатлевание стен и потолков
Перед малярными работами, нужно зашпаклевать поверхности, при чем более тщательная шпаклевка потребуется при покраске, так как если обои еще могут скрыть какие-то мелкие дефекты, то краска только выставит их напоказ.
Облицовка поверхностей
Укладка плитки на стены и пол
С чего начать укладывать плитку с пола или стен — вопрос спорный, некоторые начинают с пола, что логично, но кафель сильно испачкается, когда вы перейдете к стенам. Некоторые же придумали весьма хитрый ход — они начинают со стен, но не укладывают самый нижний ряд, а оставляют там зазор высотой в одну плитку плюс будущая плитка пола, фиксируя плитку на стене деревянной рейкой.
Позже, когда пол уже уложен, они просто убирают рейку и аккуратно укладывают нижний ряд.
После укладки производится затирка швов.
Инфо! Когда плитка уложена можно устанавливать сантехнику.
Поклейка обоев и покраска стен и потолков
Начинать следует с потолков (вместо покраски и поклейки обоев можно использовать потолочную плитку). Обои или краска — это ваш выбор, каждый материал имеет свои преимущества и недостатки. Также не забывайте об обоях под покраску.
Что же касается выбора вида краски и выбора обоев, то здесь отталкиваться следует от особенностей помещения и вашей дизайнерской задумки.
Помимо обоев и краски существует множество не менее качественных и интересных материалов, например, декоративная штукатурка, панели, пробка и многое другое, подробнее читайте статью Чем отделать стены в квартире.
Укладка напольного покрытия
Плитку нужно было уложить раньше, а остальные покрытия (ламинат, паркет, линолеум) при монтаже не производят много грязи, поэтому и укладываются в конце. О существующих покрытиях для пола и о том как их выбрать читайте на нашем сайте.
Установка межкомнатных дверей и плинтусов
Пол есть, стены есть, осталось поставить двери и установить плинтуса. После этого можно устанавливать кухонную и другую мебель, ну и открывать шампанское.
Последовательность и список работ при ремонте квартиры подробно расписана в таблице.
Удачного ремонта!
Больше информации
Задать вопрос
С чего начинать проведение капитального ремонта в квартире
Каждый желает привести свое жилище в надлежащий вид. Для этого проводятся различные усовершенствования и в том числе ремонт в квартире. Но при этом следует знать о том, как лучше все делать и с чего начать, чтобы весь процесс не затянулся на долгое время. Кроме предварительной подготовки следует приобрести и необходимый набор инструментов. Но все будет зависеть от объема работ.
Виды ремонта
Не всегда надо делать капитальный ремонт, чтобы квартира приобрела первозданный вид. Достаточно будет отремонтировать отдельные участки, переклеить обои или перестелить стяжку пола. Но когда уже все кардинально надоело и хочется чего-то особенно, то можно смело браться за капитальный вместо косметического.
Когда дело касается современного дизайна и новых технологий, то лучше всего обратиться за помощью к специалистам.
Они самостоятельно на своем опыте выберут материал для работы и преобразят каждое помещение. Особенно если будет выполняться перепланировка внутри квартиры или дома. Но тут важно исходить из того бюджета, который имеется на руках. Все возможности и пожелания должны быть реализованы в полном объеме.Подготовка к ремонту
Во время подготовки, следует знать точно, выполнять ремонт сначала пола или потолка. Нюансов и советов тут очень много. Но следует первоначально определиться с тем, что хочется получить в итоге. Создается впечатление о дизайне, интерьере. Каждая мелочь должны быть учтена, вплоть до финишной отделки.
Касаемо ремонта следует определиться с объемом работ. Достаточно будет переделать потолок, поклеить новые обои или же приступать к демонтажу напольного покрытия, заменить стяжку и сделать систему теплого пола. Будущие розетки должны найти свое место до начала работ.
Чтобы не столкнуться с неожиданными растратами, должна составляться смета, где прописываются все расходы. В ней указывается все, что будет ремонтироваться. Но даже тут следует понимать при выполнении ремонта, что делать сначала пол или стены. В расчетах указывается необходимый расход материала и покупка необходимого инструмента. Стоит отметить, что количества стройматериалов следует брать с запасом, чтобы не натолкнуться на прерывание ремонтных работ. К тому же здесь в продаже может появиться иная партия, например плитки, которая будет по тону несколько отличаться от первоначальной.
Не каждая работа в ремонте выполняется собственными силами. В некоторых случаях придется обратиться за помощью к специалистам. Все уметь практически не реально. Так что можно зашпаклевать стены, а укладку паркета доверить профессионалу. Экономить ни в коем случае нельзя, так как работы проводятся на будущее, то есть на продолжительное время. Если в работе присутствуют опытные мастера, то не приходится думать о том, сначала штукатурят стены или заливают пол. Они подскажут все тонкости и нюансы. Но до заливки стяжки пола следует осуществить все возможные работы по потолку и стенам.
В перечень подготовительных мероприятий следует включить приобретение инструментов для работы. Его количество и перечень также будет зависеть от объема работ, что хочется получить в результате ремонта. В некоторых случаях можно приобрести или взять в аренду профессиональные приборы, предоставляющие более точные результаты.
Для ремонта отличный период времени – весна. Температура окружающей среды начинает подниматься выше нуля, можно осуществлять проветривание помещения при необходимости. Да и найти строительную бригаду куда проще, так как работой они особо не загружены.
Когда все выше выполнено, следует определиться с последовательностью выполнения работ. Не каждому известно о том, выполнить что сначала, выравнивание стен или пола. Но даже до этого момента производятся другие немаловажные действия.
Демонтаж
На данном этапе удаляется не только напольное покрытие, но и старые обои, выставляются оконные рамы, смывается побелка с потолка. При наличии также демонтируются подвесные потолки, системы из гипсокартона, которые лишь помешают проведению качественного ремонта.
Удаление напольного покрытия выполняется лишь в последнюю очередь. Лучше всякий мусор с потолка и стен будет падать на него, чем попадать на основание пола.
Могут быть случаи, когда пола при ремонте не касаются. Здесь потребуется тщательным образом укрыть поверхность толстой клеенкой и дополнительно слоем картона. Ничто не должно повредить покрытие пола во время проведения работ по демонтажу.
Несколько позже обращается внимание к старым окнам и дверям. Удаляется лишь обналичник в дверях на входе. Преждевременный демонтаж и установка новых окон может привести к их повреждению во время ремонтных работ. В последующем тогда придется подкрашивать их, восстанавливать, отмывать или вообще менять на новые.
Когда все эти действия были выполнены полностью и вынесен лишний мусор, остатки старых материалов, можно направлять свои силы на следующий этап.
Коммуникации
Этот этап связан со штроблением стен в помещении, чтобы в них можно было поместить все кабеля и проводку. Сюда входит:
- разводка проводки (электрокабеля, телевидение, сеть интернет, акустический провода и т.д.).
- разводка систем жизнеобеспечения. Все имеющиеся коммуникации водопроводной системы, системы отопления, кондиционера, канализации и других участков.
Данный вид работ относится к числу самых грязных. Следовательно, ими следует заняться на первых шагах ремонта квартиры. Даже это позволяет получить ответ, производить ремонт сначала пола или других участков. При этом важно произвести расчеты и составить схему расположения всего в комнате. Определяется место, где будет установлен телевизор, подвешен кондиционер, расположены электрические системы.
Отделка потолка и стен
Далее занимаемся черновой отделкой, как потолка, так и стен. Именно черновой, а не финишной. Если дело касается подвесного потолка, то им следует заниматься лишь после того, как оклеены обоями стены в помещении. Что касается потолка, то он готовится таким образом, чтобы осталось его покрасить или другим образом отделать. На данном этапе проводятся работы по штукатурке стен и потолка, шпаклевке, полной зачистке от старого покрытия.
Окрашивать ни стены, ни потолок нельзя, так как все последующие этапы вызывают также большое количество пыли, которая с легкостью осядет на поверхность. Если заменены старые окна на новые, то их следует укрыть, заклеить малярным скотчем. Также параллельно с этим делаются откосы, которые штукатурятся.
Снимается вопрос с тем, что сначала выравнивают пол или стены. Естественно следует заняться стенами, чтобы в последующем с них не попадал весь мусор и остатки материала на основание пола.
Заливка черновой стяжки пола
Когда старое покрытие будет оставаться на месте, то ничего здесь делать не придется. Но если уже делать капитальный ремонт, то делать его до логического завершения. Следовательно, старое покрытие удаляется еще в самом начале, после чего выполняется стяжка пола или используются для заливки самовыравнивающиеся смеси. На рынке их представлен огромный ассортимент, и нет надобности думать о качественном разбавлении необходимых компонентов. Если в технологии не будут соблюдены в должной мере пропорции, то прочного основания увидеть, не получиться.
Чтобы приступить к следующему этапу, надо дождаться полного высыхания поверхности. Конкретные сроки обычно прописаны в инструкции от производителя, чего и следует придерживаться, соблюдая технологию. Это помогает получить ответ на то, сначала заливают пол или штукатурят. Стяжка выполняется только после того, как проведены работы по отделке и выравниванию стен и потолка.
В качестве напольного покрытия может использоваться паркет. Но после его укладки следует произвести полную шлифовку поверхности. Это вызывает огромное количество пыли. Чтобы избежать ее появления в последующем, то лучше всего заняться паркетом уже сейчас. В последующем останется лишь укрыть хорошо поверхность, чтобы не повредить ее.
Грунтовка
Важным процессом считается грунтовка не только стен, но и потолка внутри помещения. Это позволяет повысить свойства адгезии с дальнейшим использованием материала. Все мелкие частицы соединяться между собой и не будут мешать схватыванию. Качество грунтования проверяется рукой.
Когда грунтовка высыхает, по ее поверхности можно провести ладошкой. К следующему этапу можно приступать после того, когда не будет оставаться на руке пыли, отслоений, остатков шпаклевки.
Финишная отделка
Здесь нет ничего сложного. Достаточно покрасить потолок в выбранный цвет, оклеить его или другим образом произвести отделку. То же самое относится и к стенам. Приступаем к оклеиванию обоями. Бывают случаи выполнения декоративной штукатурки. Все зависит от финансовых возможностей и пожеланий итогового результата.
Так как помещение уже почти готово, то остается лишь выполнить настил выбранного варианта напольного покрытия. На подготовленное основание укладывается материал и фиксируется всеми возможными и подходящими способами. Что касается паркета, то его остается лишь покрыть слоем или несколькими слоями лака для придания блеска и выполнения защитной функции.
В отдельную категорию выделяется плитка на пол. Она укладывается после финишной отделки потолка. Плиточный клей с большой вероятностью попадет на стены, что сразу испортит качество всего проведенного ремонта.
Далее останется лишь поставит новые двери, а также заняться окнами. Если и это будет все выполнено, то последних штрихом будет установка плинтусов по периметру помещения на напольное покрытие.
Советы по ремонту
Специалисты выделяют некоторые тонкости при проведении ремонта в квартире. Каждый отдельный участок требует внимания и старания во время работы. Если от этого отойти, то вряд ли получится идеальный вариант и то помещение в квартире, которое было представлено на первоначальном этапе.
- Пол. Не всегда сразу стоит удалять старое основание и выполнять стяжку пола. Если ее состояние отличное, то можно лишь заменить напольное покрытие. Работы можно по технологии выполнить даже собственными силами.
- Окна и двери. Лучший вариант – полная замена старых окон на новые, обладающие лучшими теплоизоляционными качествами.
- Кухня и туалет. Первые работы в таких помещениях – замена сантехнического оборудования. Металлические трубы, которые вероятнее всего изнутри уже ржавые также меняются. Отличным вариантом здесь послужат пластиковые аналоги. Замене подлежит и труба стояка. Трубы должны меняться, так как производиться ремонт всего, что находиться внутри. Если же она случайным образом лопнет, то будет пустая трата средств и времени. Пострадают еще соседи снизу и сверху.
- Потолок. Отличный вариант – натяжные потолки. В них с легкостью встраиваются любые варианты осветительных приборов, что позволяет обойтись без люстр.
Приступая к ремонту квартиры и каждого ее помещения, следует на первоначальном этапе определиться с объемом работ, а также получением желаемого результата. Составлением полного плана по работам и затратам, позволит просчитать каждый шаг к успеху. Если выполнять все работы самостоятельно, то конечная сумма заметно сократиться.
com/embed/UM1jfenslBs?rel=0″ frameborder=»0″ allowfullscreen=»»/>
Видео:
Видео:
Видео:
Видео:
Видео:
последовательность выполнения работ — INMYROOM
Ремонт – это не шутки, это трудоемкий процесс, который требует тщательного планирования, опыта и знаний. Если вы решили сделать его самостоятельно, то должны знать, с чего начать, в какой последовательности действовать и как избежать подводных камней. Вместе со Степаном Бугаевым рассказываем, как не ошибиться с подрядчиками, не затянуть черновые работы и когда пора закупать материалы и мебель.
Степан Бугаев – постоянный автор InMyRoom, арт-директор студии «Точка дизайна», преподаватель Школы дизайна НИУ ВШЭ.
1. Продумываем планировку
Весь процесс ремонта можно разделить на два этапа – планирование и реализацию. Если планированием не занимается дизайнер, то эта задача ложится на плечи самих хозяев квартиры. Подрядная организация, выполняющая ремонтные работы, вряд ли будет задумываться о том, где удобнее расположить розетки и сантехнику. На этапе планирования вам необходимо решить, что вы хотите изменить в своей квартире, и какие материалы и технологии будете использовать. Заблаговременно позаботьтесь о том, чтобы все необходимые материалы были в наличии или готовы к поставке в нужное время.
2. Рисуем планы
Начать лучше с обмерного плана вашей квартиры: он поможет вам более четко представить возможности и характеристики помещения. Можно использовать уже готовый план БТИ, доступный для всех без исключения собственников жилья. Следующий шаг – подготовка плана расстановки мебели, на котором будет изображен окончательный вариант вашей квартиры. На нем обязательно обозначьте желаемое расположение мебели и сантехники.
3. Выбираем бригаду
Если с покраской стен в гостиной вы справитесь сами, то самостоятельно сломать перегородки и возвести новые – вряд ли. Поэтому следующий шаг – выбор исполнителей. Дешевле нанять бригаду, не состоящую в подрядной организации, но советуем нанять надежную строительную компанию. Лучше выбрать ту, которая работает поэтапно – на случай, если вы внезапно решите сменить подрядчика. В процессе ремонтных работ желательно появляться на объекте не реже раза в неделю, поставлять все необходимые материалы и следить за тем, чтобы работы выполнялись добросовестно: в срок и в соответствии со всеми вашими пожеланиями.
4. Начинаем черновые работы
Сам ремонт состоит из нескольких этапов, каждый из которых длится в среднем около месяца: черновые, инженерные и чистовые работы. Черновой этап – это начальный этап ремонта, он самый трудоемкий. Во время черновых работ проводится демонтаж и монтаж стен, а также стяжка полов.
После того как снесли ненужные перегородки и возвели новые, необходимо проштробить стены. Другими словами, в стенах нужно проделать борозды для того, чтобы на следующем этапе уложить в них все необходимые коммуникации: дренажные трубопроводы системы кондиционирования, ГВС, ХВС, электрику, канализацию.
Следующий шаг – заливка стяжки пола. Она обеспечит идеально ровный пол и станет основой для будущего напольного покрытия. Перед тем как приступить к стяжке, необходимо предварительно проложить трубопроводы системы отопления.
Последние черновые штрихи – оштукатуривание стен, подготовка их к финальному покрытию (грунтовка), а также установка натяжного потолка или покрытие потолка ГКЛ.
5. Переходим к инженерной части
На этом этапе нужно проложить инженерные коммуникации в квартире: монтировать воздуховоды и оборудование систем вентиляции, установить внутренние блоки систем кондиционирования, проложить силовые и осветительные линии электроснабжения. В ходе инженерных работ также укладываются трубопроводы системы отопления в соответствии с проектом, организуется подводка холодного, горячего водоснабжения и канализации к местам установки сантехнического оборудования.
6. Начинаем чистовые работы
Завершающим этапом ремонта станут чистовые работы – покрытие пола и стен отделочными материалами, установка межкомнатных дверей. Чистовой этап включает малярные и плиточные работы, укладку массивной или паркетной доски, поклейку обоев, настил ламината, ковролина…
Если в качестве настенного покрытия вы выбрали обои – минимум за сутки покройте стены грунтовкой. Учтите, что во время поклейки обоев в квартире должно быть идеально чисто, важно также избегать сквозняков. Будьте внимательны, экспериментируя с настенной плиткой. Заранее продумайте, как вы ее разложите с учетом высоты мебели и сантехники, особенно если речь идет о ванной комнате.
7. Собираем и устанавливаем мебель
Теперь уже можно сказать, что ремонт завершен. Осталось только наполнить квартиру содержимым. Помимо сборки мебели, на этом этапе проводится установка светильников, электрофурнитуры, плинтусов, карнизов.
Последовательность ремонта квартиры своими руками с нуля: очередность работ
Рано или поздно наступает момент, когда нужно делать в квартире ремонт. Если у вас есть средства, вы можете нанять специалистов, которые сделают все как надо. Но как быть, когда такой возможности нет, и ремонтировать квартиру придется самостоятельно? Ведь невозможно сделать хороший ремонт, ничего в этом не понимая.
Поэтому, перед тем как начинать все ломать и рушить, необходимо знать, что и в каком порядке нужно делать. При ремонте квартиры грамотно составленная последовательность работ поможет вам сэкономить не только время, но и средства.
Как быть, если нет возможности съехать с квартиры на время ремонта
Квартиру желательно ремонтировать всю полностью и одновременно, чтобы грязь не таскалась из одной комнаты в другую. Но не стоит переживать, если по какой-то причине вы не можете съехать на время проведения ремонтных работ.
В таком случае начинать ремонт следует с помещения, которое находится дальше всех от входной двери, и заканчивать его в коридоре.
Следуя этому простому правилу, вам не придется по только что отремонтированным комнатам носить строительный материал и различный мусор. Тем самым вы оградите себя от неприятных сюрпризов, которые могу случиться во время ремонтных работ в вашем доме. И если вам предстоит делать ремонт в квартире, не выезжая из нее, строго придерживайтесь последовательности намеченных вами действий.
Как делать ремонт в квартире
Итак, вы определились с объемом работ. Строительные материалы уже закуплены. Мебель вынесли. Теперь можно приступать.
Начальный этап ремонтных работ самый грязный и самый трудоемкий. Первым делом нужно удалить с потолка и стен старые обои, краску и штукатурку. А если вы запланировали замену старых окон и дверей или перепланировку комнат, то это необходимо делать в первую очередь. Процесс демонтажа всегда сопровождается большим количеством грязи и пыли. С него и нужно начинать любой ремонт, чтобы в дальнейшем при проведении отделочных работ ничто не испортило покрытие стен и потолков.
Затем следует уделить внимание электропроводке, водопроводным трубам и системе отопления. Если требуется их замена, то это следует сделать до того, как вы приступите к отделке стен.
Последовательность ремонта квартиры должна предусматривать выполнение самых грязных работ на начальном этапе. А замена электропроводки, установка добавочных розеток и выключателей, газосварочные работы обязательно станут причиной появления дополнительного мусора и грязи.
После того как вы удалили старую отделку, установили новые окна и заменили все коммуникации, можно приступать к выравниванию стен и потолков.
На этом этапе ремонтных работ устанавливаете гипсокартонные конструкции, грунтуете и шпаклюете поверхности. Ровняя стеновые перегородки, не забудьте откорректировать места прилегания плинтусов.
Закончив со стенами, вам следует заняться полом. Во время капитального ремонта квартиры последовательность работ такова, что, только придав половому покрытию ровную поверхность, вы можете устанавливать межкомнатные двери. Но это не значит, что нужно сразу покрывать его краской, ламинатом или линолеумом. Это вы сделаете на завершающем этапе ремонтных работ.
Если в вашей квартире деревянное половое покрытие, и вы не собираетесь его менять, то перед тем, как устанавливать новые двери, его желательно обработать электрорубанком или специальной шлифовальной машиной.
Незначительные неровности бетонного пола устраняются с помощью специальной ремонтной смеси, которую можно приобрести в строительном магазине.
Ровнять пол следует до того, как вы начнете отделывать потолки и стены.
И нарушать эту последовательность ремонта квартиры не стоит. В процессе выравнивания полового покрытия образуется огромное количество пыли. Если к этому моменту потолок и стены в вашей квартире будут уже оклеены обоями и покрыты краской, они, как магнит, притянут к себе все микрочастицы и будут иметь непрезентабельный вид.
Поэтому, прежде чем приступать к отделочным работам, необходимо во всей квартире выровнять пол.
Закончив выравнивать половую поверхность и устанавливать двери, можно начинать класть плитку, красить потолки и наклеивать обои. Финальным аккордом в вашем ремонте будет отделка полов. Независимо от того, как вы хотите это сделать — покрыть паркетом, ламинатом, линолеумом или краской — делать это нужно в последнюю очередь. Так как все уже окрашено и приклеено, ничто не испортит ваше половое покрытие.
В принципе, нет ничего сложного в том, чтобы своими руками сделать ремонт квартиры, если следовать такой последовательности ремонтных работ. Всю выше изложенную информацию можно отобразить в простом пошаговом алгоритме:
- Демонтаж старой отделки;
- Перепланировка;
- Монтаж новых окон;
- Замена электропроводки, водопроводных труб, системы отопления;
- Установка гипсокартонных конструкций;
- Шпаклевка стен и потолков;
- Выравнивание пола;
- Установка межкомнатных дверей;
- Отделочные работы;
- Покрытие полов.
Планируя ремонт квартиры, составьте для себя подобный план с указанием вида работ и сроком их выполнения. Это поможет вам не только сделать все грамотно, но и сэкономить время.
Даже если вы решите воспользоваться услугами специалистов, то составленная вами последовательность ремонта квартиры, позволит контролировать ход их действий. Недаром же говорят: «Доверяй, но проверяй».
Ремонтные работы в новостройке
Если вы стали счастливым обладателем квартиры в только что построенном доме, то, прежде чем въехать в нее, вам нужно будет делать там ремонт с нуля. Обычно любое жилище в новостройках представляет собой бетонную коробку с окнами, центральными канализацией и водопроводом. Все остальное вам придется делать самостоятельно.
Можно обратиться за помощью к специалистам. Но если ваши финансы не позволяют сделать это, то паниковать не стоит, вы способны самостоятельно отремонтировать ваше новое жилье.
Последовательность ремонта квартиры в новостройке немного отличается от порядка работ в доме, где жили много лет. Вся разница в том, что вам не нужно сглаживать изъяны стареющих поверхностей, удалять обветшалую внутреннюю отделку помещения, менять старые трубы и электропроводку. Вы сразу будете устанавливать новый материал.
Начните с проведения проводки, монтажа розеток и выключателей. Об этом нужно позаботиться в первую очередь.
Бывали случаи, когда новоселы, торопясь въехать в новую квартиру, быстро отделывали помещения, совершенно забыв провести в них электричество. А когда они вспоминали об этом, было уже поздно: потолки побелены, стены оклеены. И приходилось все начинать сначала. Чтобы не попасть в подобную ситуацию, делая в квартире ремонт с нуля, не пренебрегайте последовательностью выполнения ремонтных работ.
Закончив монтаж электропроводки, установите сантехнику, подведите к ней воду и начинайте ровнять потолки и стены. Некоторые люди ошибочно полагают, что в наш век высоких технологий поверхности в новостройках не требуют выравнивания. К сожалению, их нельзя назвать идеально ровными, и вам никак не избежать этого этапа ремонтных работ.
Завершив ровнять стены и потолки, займитесь полом. Для того чтобы постелить паркет, ламинат или линолеум, хотите вы или нет, но вам придется выравнивать половую поверхность с помощью бетонной стяжки. Смеси для такого вида работ продаются в строительных магазинах, и вам не составит особого труда приготовить раствор и залить им пол.
Когда половая стяжка высохнет, можете смело приступать к отделочным работам. Но помните, что и в новой квартире последовательность ремонта предусматривает установку межкомнатных дверей и укладку полового покрытия только тогда, когда все уже окрашено и оклеено.
Мы надеемся, что наши советы и рекомендации помогут вам грамотно распланировать и выполнить все этапы ремонтных работ в вашем доме.
В каком порядке нужно делать ремонт? | Дом и семья
Данная последовательность ремонта, конечно, — не догма, но если от него отступить, может оказаться, что вы что-то испортили или что-то не так измерили и придется многое переделывать.
Первое, с чего следует начать, это точное определение того, что вам хочется увидеть после ремонта, то есть точный перечень всех желаемых изменений, всех необходимых для этого работ. После чего, руководствуясь этой статьей, вы сможете определить точный порядок проведения работ.
Капитальный ремонт квартиры рекомендуется начинать с ванны и туалета, так как именно там, как правило, работа самая грязная, связанная с цементом. После ванны и туалета ремонт делают в самой дальней комнате, постепенно продвигаясь к кухне. Если вы живете в той же квартире, где идет ремонт, то хранить инструменты, материалы и устроить небольшую мастерскую можно на балконе или лоджии. Следовательно, заканчиваться ремонт будет именно там.
Начинаем работы с ванной комнаты
Фото: Depositphotos
Внутри каждого отдельного помещения ремонт начинать следует с самых грязных работ, требующих долбления стен, сварки, работ с цементом и бетоном, например, с замены сантехники в ванной и туалете.
В других помещениях первое дело — электропроводка. Вы уже определили, где у вас должны быть розетки, светильники, выключатели, где будет стоять компьютер, где — домашний кинотеатр. Предусмотрите дополнительные розетки для переносных электроприборов: пылесосов, всевозможных зарядников и т. д.
Особенно внимательно нужно спланировать разводку электросети на кухне. Миксеры, кухонные комбайны, машины для мытья посуды, печи СВЧ и другие приборы — все подключаются к электрическим розеткам, причем, преимущественно, к евророзеткам, с тремя проводами. Вам придется тщательно просчитать нагрузку на электросеть.
Это одна из тех работ, которую лучше поручить профессионалам, даже если вы считаете делом чести делать все своими руками или стеснены в средствах. При этом учтите, что на этом этапе нужно только развести провода, но не подключать их к сети и не устанавливать сами розетки, т.к. впереди еще много других работ, которым розетки будут мешать.
Розеток много не бывает!
Фото: Depositphotos
После электрики можно заняться работами, связанными с электросваркой, если такие есть. Впрочем, эти два вида работ можно и поменять местами. От них обоих много грязи, они могут быть связаны с долблением стен. Установка или замена радиаторов парового отопления — на этом же этапе.
Далее следует заняться выравниванием бетонного пола и стен. Особое внимание уделите углам, особенно там, где сходятся стены и пол: на некачественно сделанных углах плинтус ляжет так, что образуются щели, и вы от них ни за что не избавитесь.
Стыки между стеновыми панелями проткните отверткой и простучите, чтобы обнаружить пустоты. Если пустоты найдутся, их нужно ликвидировать для лучшей звуко- и теплоизоляции. Теперь, когда стены у вас стали идеально ровными, можно устанавливать розетки и подключать их к электрощиткам.
Настала пора заняться окнами и дверями. Только после выравнивания поверхностей вы сможете точно измерить ширину, высоту и глубину дверного и оконного проема и купить или заказать именно те окна и двери, которые идеально встанут на отведенное им место. Покупать рамы и двери заранее не стоит, после всех выравниваний габаритные размеры могут измениться.
Сначала грязные работы с полом, потолком и стенами, потом окна
Фото: Depositphotos
Пришел черед наводить красоту на подготовленные поверхности.
Зашпаклюйте и побелите потолок, настелите пол, покройте его лаком. Не исключено, что отциклеванный паркет после покрытия лаком придется циклевать еще раз и снова покрыть лаком.
Теперь стены. Чтобы удобнее было клеить обои, розетки и выключатели лучше опять снять и отключить электричество. Тогда вы не будете мучиться, выравнивая обои вокруг розеток. Наклейте полотнище на гладкую стену, потом аккуратно вырежьте отверстия под розетки (сначала убедитесь, что электричества в сети по-прежнему нет) и установите розетки на место.
А вот теперь, наконец, можете расставлять мебель и наслаждаться новым интерьером!
С чего начать ремонт квартиры своими руками последовательность работ
Ремонт – почти как татуировка. Он, конечно, не на всю жизнь, но надолго остается в смете семейного бюджета и повседневной жизни. Поэтому важно провести его так, чтобы в ближайшие десять лет вам не было мучительно больно смотреть на стены с пузырящимися обоями, отваливающийся потолок или покосившийся дверной косяк.
Чтобы получить качественный результат, нужно заблаговременно спланировать последовательность работ при ремонте в квартире, решить с чего нужно начать и в каких направлениях двигаться. В этой статье дам несколько советов-общих правил, которые должны быть учтены при создании нового стиля домашнего интерьера.
Как делать ремонт в квартире: последовательность чередования перфоратора и творческого мышления
Итак, в вашей голове только появилась мысль о возможности изменения интерьера в квартире. Возможно, вы устали от примелькавшегося стиля и хотите поменять старые цветочные обои на новые, с более креативными переплетениями бутонов нераскрывшихся роз и порхающими бабочками. Для того чтобы обои смотрелись уместно в новом интерьере, придется поменять не только декор стен, но и мебель, напольное покрытие, поставить другие двери и отделать потолок.
Тогда первое правило того, с чего нужно начинать ремонт в квартире: составьте четкий план. Определитесь с тем, что вы хотите поменять. Такой список поможет вам сформировать четкое понимание грядущих расходов и объема работ. После того, как реестр предметов обстановки составлен, внимательно с ним ознакомьтесь и подумайте что можно оставить, а в чем вы больше не нуждаетесь.
Кстати, не стоит спешить с выбрасыванием вещей. Если у вас есть секретер Людовика XV или гостиный гарнитур из желтого бархата, помните, что все эти предметы можно адаптировать к модным направлениям современных стилей. Все, что нужно – это фантазия и мастерский подход, использовать который можно даже при отсутствии антиквариата: специалисты FOREST GROUP умеют работать с деревом и знают как с его помощью довести интерьер вашего дома до идеала.
Далее нужно решить в какой последовательности стоит начать делать ремонт в квартире.
Наиболее стандартная схема выглядит следующим образом:
1. Составление сметы расходов – определение количества средств, которые вы потратите на закупку материалов, инструментов, оплату труда рабочих и т.д.
2. Подготовка к началу процесса – подбор инструментов, составление графика деятельности строителей (если решили прибегнуть к услугам специалистов).
3. Демонтаж – снос конструкций, снятие полов, старых обоев и т. д.
4. Непосредственно ремонтные работы – проведение коммуникаций, отделка помещений в соответствии с запланированным декором.
5. Прием результата от строительной бригады (если обращались к специалисту).
После того как вы примерно определились с чего начать делать ремонт в квартире, поэтапно распланируйте каждую стадию процесса. Кто будет заниматься основным массивом работы – вы или строители, сколько рабочих нанимать и так далее. В том случае, если вы решили все делать сами, придется внести еще одну графу расходов – инструменты.
Набор инструментов – важная часть будущих затрат. Среди того, что вам понадобится есть стандартные, которые априори можно найти в каждом доме. Однако для капитальных переделок понадобится специальное оборудование. Например, электроинструменты (углошлифовальная машина, электродрель с перфоратором, электролобзик и другие).
На этом этапе подумайте что будет дешевле – закупить (арендовать) необходимое оборудование или обратиться к помощи специалистов, которые и работу всю выполнят сами, и инструменты свои для этого используют. Не исключено что второй вариант окажется более приемлемым с экономической точки зрения.
Начало ремонта в квартире: бодро начать, чтобы быстрее закончить
Поговорим подробнее о ключевых этапах. Первый – расчет предполагаемых затрат.
С чего лучше начинать составление сметы ремонта в квартире? С максимально точного измерения параметров помещения. Затраты зависят от расхода материалов. Условно говоря, чтобы правильно посчитать расходы, вам нужно знать какое количество рулонов обоев уйдет на оклейку стен и сколько паркетной доски понадобится для пола.
В смету нужно включить все – от розеток и винтиков, которыми вы будете прикручивать картины к стенам, до количества краски и шпателей. Чем подробнее будет ваш план, тем меньше неприятных новостей и незапланированных расходов ждет вас в будущем.
Важно также определиться с торговыми марками товаров. Часто бывает так, что одинаковые предметы разного производства имеют существенную разницу в стоимости. Заранее пройдитесь по магазинам и выберете то, что подходит вам по соотношению «цена-качества».
На расходы могут повлиять другие факторы – как объективные (неровности на стенах), так и субъективные (поломка оборудования из-за неправильного обращения или порча материалов). Поэтому запланируйте отдельный бюджет на непредвиденные траты. Его нужно будет отразить в общей смете.
Только с помощью плана расходов вы сможете сориентироваться в объеме работ и количестве необходимых денежных средств. Этот этап игнорировать нельзя.
С чего лучше начать ремонт в квартире: предварительные советы строителя
Если ты – профессиональный строитель, который занимается ремонтом, отделкой и иной подобной деятельностью ежедневно, сложно понять почему у кого-то могут возникать трудности при ремонте квартиры. Наверное, это из-за того, что в FOREST GROUP мы выполняем сложные работы, связанные с дизайнерской обработкой дерева, где каждое лишнее действие может привести к порче всей конструкции. Однако на самом деле страхи людей, которые делают ремонт в первый раз, обоснованы. Демонтажные и отделочные работы требуют опыта и профессионализма. Если выполнить их с нарушениями, можно легко лишиться стены или пострадать от падения потолка через несколько дней после завершения его отделки.
Профессионалы сделаю все правильно и точно. Они обладают опытом, знают нюансы, законы в области перепланировки и уберегут ваше имущество от повреждений.
Но в приглашении профессионалов тоже есть свои минусы:
1. вы практически не можете быть уверены в результате;
2. есть вероятность серьезного нарушения сроков;
3. вас ждут расходы на оплату труда рабочих.
В то же время совсем не обязательно обращаться к комплексным строительным услугам. Вы можете распределить нагрузку, выполнив часть работ самостоятельно, а для специфических задач пригласив мастера. Здесь тоже есть опасность – при работе нескольких специалистов, которые не объединены бригадой, может возникнуть проблема несостыковки работ. Например, в своей деятельности я часто сталкивался с неправильным размещением двери относительно уровня пола. Чаще всего причиной являлась разнонаправленная работа двух мастеров – по укладке напольного покрытия и установке двери. Из-за этого конструкция, как и покрытие, быстро выходили из строя и нуждались в замене. Такого быть не должно, и это зона вашей ответственности. Вы должны следить за выполнением задач и заниматься состыковкой работы разных специалистов.
Еще один совет о том, с чего надо начинать ремонт в квартире не относится к обязательным, но его следует принять к сведению, если у вас есть возможность подождать: нужно учитывать сезон. Идеальный вариант – весенние месяцы.
Почему весна? Ключевых причин две:
Возможность свободной вентиляции помещения.
Невысокая загруженность строительных бригад.
А вот зимой, напротив, некоторые работы проводить запрещено или просто нежелательно. Так, например, для замены водопроводной сети придется перекрыть воду соседям, но с учетом холодов – это не только создание неудобства многим семьям, но и моветон.
Следующий шаг – определение в какой последовательности делать ремонт в квартире. Это индивидуальный выбор, но в идеале лучше проводить его одновременно везде: сделать демонтажные работы, проложить коммуникации, убрать всю грязь и приступить к поэтапному ремонту квартиры своими руками или руками строителей – с чего начать в таком случае не так важно, потому что все будет демонтировано. Однако если вы планируете жить в помещении, лучше переходить от частного к общему, то есть от комнат к коридорам и прихожей.
Запомните ключевое правило очередности работ при ремонте квартиры: необходимо следовать от самых грязных работ к отделочным. Это значит, что нельзя проводить плинтусовку до установки новых дверей или выполнять грунтовку потолка после финишного оформления стен.
Делаем ремонт сами: с чего начать
Если вы все-таки решили проявить самостоятельность, то вам будет полезна информация о том, с чего начать ремонт квартиры с нуля самому. Для этого чуть более подробно рассмотрим логику демонтажных и отделочных работ после составления сметы.
Помните: соблюдение четкой последовательности мероприятий позволит вам избежать множество ошибок и благотворно скажется на благоустройстве жилища.
Почему это важно? Допустим, вы сняли напольное покрытие, а затем приступили к демонтажу облицовочной плитки. Тогда мусор будет падать на основное покрытие, которое вы собирались сохранить. Это может негативно сказаться на его качествах и впоследствии стать причиной потребности в замене.
Какая последовательность в ремонте квартиры приведет вас к необходимому результату?
Ориентировочная схема выглядит следующим образом:
1. Демонтаж
Начинать нужно со снятия облицовки стен и потолка, развала гипсокартонных конструкций. Напольное покрытие снимается на заключительной стадии. Окна и двери, подлежащие замене, лучше оставить – достаточно снять наличники.
2. Разводка коммуникаций
На этом этапе выполняется штробление стен для разводки электропроводки. Также проводятся коммуникации для водопровода, отопления и т.д.
3. Первоначальная отделка потолка
Вам нужно выполнить только черновые работы: нанести штукатурку, осуществить монтаж потолочных багетов и т.д. Если вы планируете сделать натяжной потолок, эту стадию можете пропустить.
4. Черновая отделка стен
Вам нужно поменять старые окна и закрыть их материалом от пыли (можно использовать полиэтилен). Далее приступайте к откосам, штукатурке и шпаклевке стен.
5. Работа с напольным покрытием
Нужно выполнить стяжку и другие работы по заливке пола. После этого можно постелить паркетное покрытие и провести шлифовку (ламинат или линолеум лучше стелить позднее).
Это важный этап, который может при финишной отделке: вам не придется бороться с пылью, за вас это сделает раствор. Стены будут чистыми, обои будут ложиться лучше.
7. Финальная отделка потолка и стен
Начинать нужно с потолка. После того, как он будет готов – можно приступать к обоям, покраске стен или другим способам оформления стен.
8. Монтаж покрытия для пола
Пыли при этом виде работ практически нет, а значит ваше помещение защищено от загрязнений.
9. Установка дверей
Чтобы на этой стадии не возникло проблем, тщательно проверяйте расчеты параметров нужной конструкции.
10. Монтаж плинтусов
Эта работа требует минимальное количество времени. Однако отнестись к работе все же нужно с осторожностью. Подтеки клея на паркете не добавят эстетики виду помещения.
После выполнения всех шагов, вы можете поздравлять себя с успешным завершением работы.
Как правильно начать ремонт в квартире? Продумать все до мелочей. Только так вы защитите себя от неблагоприятных последствий переделки помещения и будете долго наслаждаться эстетикой нового стиля. Главное выбрать обои в тот цветочек, который не надоест в ближайшие несколько лет.
(Голосов: 2, Рейтинг: 3.02) |
Руководство по ремонту квартиры: 7 правил
ЧТЕНИЕ 3 МИН
Живете ли вы в крошечной квартире-студии в Нью-Йорке или в просторной квартире в Милуоки, есть несколько простых шагов, которые вы можете предпринять, чтобы обновить свое пространство и сделать его своим. Обязательно примите во внимание некоторые правила, прежде чем начинать какие-либо проекты.
Правило №1: уточните у арендодателя
Перед тем, как приступить к ремонту, убедитесь, что арендодатель одобрил проект. Если вы внесете несанкционированные изменения в свое пространство, он может взимать с вас штраф. Вы также можете просмотреть свой договор аренды, чтобы найти любые разрешенные ремонтные работы, которые могут не требовать одобрения. Некоторые из наиболее распространенных обновлений, которые вы можете сделать в квартире, включают замену штор и абажуров на потолочных лампах. Эти простые изменения могут сделать квартиру совершенно другой.
Правило № 2: Ремонт кухни
Одна из главных жалоб арендаторов квартир — устаревшая кухня.Поскольку большинство домовладельцев не хотят тратить много денег на ремонт кухни, во многих квартирах такая площадь может оказаться нежелательной. Вы можете внести некоторые легкие изменения, заменив ручки или перекрасив шкафы (хотя для этого требуется разрешение домовладельца). Если на шкафах есть пятна, накройте их контактной бумагой с печатью, которая отражает ваш стиль. Вы также можете добавить клейкие крючки внутри шкафов, чтобы добавить больше места для хранения, или добавить съемный стеллаж для хранения продуктов.
Правило № 3: Обновите ванную комнату
Многие арендаторы квартир также хотят улучшить внешний вид ванной комнаты. Даже замена насадки для душа или ручки на раковине может сделать устаревшую комнату сияющей и новой. Новые сиденья для унитаза также могут улучшить внешний вид, и вам обычно не нужно спрашивать арендодателя перед завершением этого проекта. Если вам нужно больше места для хранения полотенец, туалетных принадлежностей и других предметов первой необходимости, вы можете добавить стеллаж, который можно разместить над унитазом, не занимая слишком много места.Аптечка также может добавить место для хранения лекарств и средств первой помощи.
Правило № 4: Улучшайте напольные покрытия
Это то, что потребует одобрения арендодателя, но многие не будут возражать, поскольку новый пол может повысить ценность помещения. Если вы абсолютно ненавидите ковер или полы в своей квартире, и у вас есть немного лишних денег, которые можно вложить в проект ремонта, вы можете подумать о замене. В некоторых случаях арендодатель возместит вам проделанную вами работу и расходы, понесенные во время проекта.Новый пол может сделать старую квартиру совершенно новой, поэтому об этом определенно стоит подумать.
Правило № 5: Дизайн жилого помещения
Одна из главных причин, по которой квартира может казаться тесной, — это плохой дизайн мебели в помещении. Если вы чувствуете, что ваш дом становится слишком маленьким для вашей собственности, стоит потратить некоторое время, чтобы переместить некоторые вещи и улучшить движение транспорта. Если ваша спальня небольшая, подумайте о том, чтобы поставить двуспальную кровать вместо того, чтобы занимать много места с королевой.Вы также можете избавиться от некоторых деталей и заменить их компактными альтернативами.
Правило № 6: Используйте каждую комнату
Если у вас есть столовая, в которой вы никогда не принимаете пищу, подумайте о том, чтобы превратить ее в офис или гостиную. Просторная главная спальня может показаться обязательной, но когда вы принимаете гостей и у вас недостаточно места, это может быть не так полезно. Когда вы планируете планировку своего пространства, вы можете подумать о том, как будет использоваться каждая комната, прежде чем ставить мебель.
Правило № 7: измените освещение
Тускло освещенные квартиры могут показаться меньше, чем те, с большим количеством естественного света. Если вам не подходит много естественного света, добавьте больше ламп и верхнего освещения, чтобы украсить пространство и сделать его более просторным и комфортным.
Жить в квартире не должно быть проблемным. Внеся несколько простых изменений, вы можете превратить пространство в идеальное место для вашего дома.
Живете ли вы в крошечной квартире-студии в Нью-Йорке или в просторной квартире в Милуоки, есть несколько простых шагов, которые вы можете предпринять, чтобы обновить свое пространство и сделать его своим.Обязательно примите во внимание некоторые правила, прежде чем начинать какие-либо проекты.
Это гостевой пост от Дж. Т. Риптона, писателя-фрилансера из Тампы, который любит писать о множестве вещей, таких как улучшение дома, переезд и украшение интерьера. Вы можете следить за JT в твиттере @JTRipton
Опубликовано 2 февраля 2016 г.
Что вы думаете?
59 Ответов
Об авторе
8 шагов, чтобы отремонтировать вашу квартиру
Купить квартиру может быть сложный процесс , и трудно найти что-то идеальное как есть.
Часто ремонт дома после покупки — лучший способ сделать его именно таким, каким вы хотите.
Конечно, ремонт тоже не всегда прост. Если вы хотите отремонтировать свою квартиру, вам нужно выполнить определенные действия, чтобы убедиться, что все получается именно так, как вы хотите.
Работа с опытным архитектором может помочь сделать процесс максимально гладким.
Ниже мы рассмотрим восемь шагов, которые необходимо предпринять, чтобы начать ремонт в правильном направлении.
1. Знайте правила своего здания
Прежде чем делать что-либо еще, важно знать правила и инструкции по ремонту вашего здания. Некоторые аспекты вашей квартиры могут быть недоступны для изменения или обновления. Вы должны знать об этом.
У некоторых зданий также есть правила относительно того, когда могут проводиться ремонтные работы, поэтому обязательно учтите это в своей временной шкале.
2. Создайте бюджет
Ремонт квартир может стать дорогим. Наличие бюджета до начала процесса обновления поможет вам принять решение о том, что обновить, а что оставить как есть.
Вы также можете создать список приоритетов и потратить больше денег на то, что вы хотите сделать в первую очередь.
3. Сообщите своим соседям
Постарайтесь проинформировать своих соседей о ремонте и дать им как можно больше подробностей. Сообщите им о шуме, который может повлиять на них, и даже подумайте о том, чтобы сообщить им, когда рабочие будут в здании.
Если вы будете информировать их, насколько это возможно, и откроете для них линию связи, это может купить вам доброжелательность в будущем.
4. Найдите подходящего архитектора
Когда вы ремонтируете свою квартиру, вы хотите работать с кем-то, кто понимает, насколько важно пространство для вас. Вы заслуживаете того, чтобы вернуться домой в квартиру, которую вы любите. Работайте с архитектором, который это ценит.
Ремонт может оказаться долгим, а иногда и разочаровывающим процессом, поэтому важно найти архитектора, которому вы доверяете, и он будет сопровождать вас на каждом этапе.
5. Завершите все необходимые анализы и согласования.
Перед тем, как начнется строительство вашего ремонта, необходимо будет завершить все необходимые процессы анализа или утверждения.
Это может включать в себя такие вещи, как анализ площадки, пожарная безопасность и получение разрешений на строительство. В идеале ваш архитектор сделает это за вас, поэтому учтите, что когда вы анализируете услуги фирмы .
6. Спланируйте свой дизайн
Создание дизайна для ремонта обычно является одной из самых захватывающих частей процесса. Это ваша возможность создать дом, который действительно отражает вас.
Потратьте некоторое время на изучение тенденций и посещение домов друзей, чтобы понять, что вам нравится.Затем вы можете поработать над созданием образа, который будет идеально подходить вам и вашему пространству.
7. Установите крайние сроки
Важно, чтобы все стороны, участвующие в вашем ремонте — вы, ваш архитектор и строительная бригада — знали об ожидаемых сроках.
Ремонт часто занимает больше времени, чем планировалось, но если вы установите сроки с самого начала, вероятность завершения проекта будет выше.
8. Ожидайте неожиданного
Вы хотите с оптимизмом приступить к ремонту, но вам также нужно быть реалистом.Многие люди вовлечены в процесс ремонта от начала до конца. Когда проект такой большой, почти наверняка вас ждут сюрпризы.
Наберитесь терпения и не бойтесь задавать вопросы о том, что происходит или где выполняется резервное копирование.
Вы заслуживаете того, чтобы получать информацию о процессе, который разворачивается.
Готовы сделать ремонт в квартире?
По мере вашего развития ваш дом должен развиваться вместе с вами. Эффективный, хорошо спланированный и качественно выполненный ремонт — лучший способ вернуть в вашу квартиру новую атмосферу.
Для получения дополнительной информации или начала ремонта, пожалуйста, свяжитесь с нами сегодня.
Расположенная в районе Большого Нью-Йорка, Jeffrey Jordan Architecture специализируется на проектировании элитных проектов, таких как ремонт роскошных квартир и таунхаусов, школ, церквей, храмов и офисов. Кроме того, мы выступаем в качестве менеджеров проектов и содействуем административным аспектам проектов, обеспечивая плавный процесс.
Руководство по проекту ремонта квартиры — BibLus
Полное руководство по проекту ремонта квартиры с указанием шагов по дизайну и практическим примером с файлом DWG, готовым к загрузкеПредприятия AEC все чаще участвуют в проектах ремонта, а не в новом строительстве.
В этой статье мы будем иметь дело с этапами проекта процесса реконструкции квартиры , представляя практический пример с 3D BIM модель , отображает технические чертежи и в формате dwg , готовые к загрузке .
До ПослеНажмите здесь, чтобы загрузить Edificius, программу для 3D-проектирования BIM-архитектуры
Проект 3D BIM-модель (файл .edf) для загрузки
Ремонт здания : типы ремонта и определения Существуют различные виды вмешательства, особенно если речь идет о ремонте квартиры.
Давайте рассмотрим их подробно:
- « обычные работы по техническому обслуживанию » — это ремонтные работы в здании , ремонт и завершающая замена вместе с работами, необходимыми для интеграции и обслуживания существующих заводских установок ;
- « внеплановые работы по техническому обслуживанию » — это работы, необходимые для ремонта и замены конструктивных частей зданий , а также для интеграции санитарных и технологических услуг при условии, что это не изменяет общий объем здания. Среди обычных мероприятий по техническому обслуживанию также предусмотрены разделение и слияние строительных единиц;
- « консервация и реставрация культурного наследия » фокусируется на строительных мероприятиях, направленных на сохранение объекта собственности и обеспечение его функциональности. Эти мероприятия включают консолидацию, реставрацию и обновление составных элементов здания, вставку вспомогательных элементов и установок в соответствии с конкретными потребностями или устранение элементов, которые не являются частью здания;
- « реконструкция здания » включает в себя мероприятия, направленные на, полностью или частично, преобразование существующих единиц недвижимости .Эти вмешательства включают восстановление или замену некоторых элементов здания путем удаления, модификации и вставки новых элементов и установок. Этот процесс может также включать в себя снос и реконструкцию.
Таким образом, вмешательство, изменяющее распределение и архитектурную структуру внутренней среды, может быть рассмотрено:
- внеочередное обслуживание света, , если оно связано с заменой существующих неструктурных элементов
- тяжелый внеплановый ремонт, , если он включает замену существующих элементов, в том числе структурные,
- ремонт легких зданий, , если должны быть установлены новые элементы и системы.
Короче говоря, разница между ремонтом здания и внеплановым обслуживанием заключается в добавлении новых элементов. Фактически, реструктуризацию можно рассматривать как серию работ по преобразованию здания с целью улучшения или модернизации старого, поврежденного или дефектного здания.
Ремонт здания и разрешенияПосле определения правильного типа ремонта, как правило, требуются юридические и нормативные разрешения для начала работ.
В каждой стране применяются разные типы процедур и документации , которые должны быть созданы для получения этих разрешений.
До ПослеЭтапы ремонта и проектирования здания
Проект ремонта квартиры включает в себя различные этапы и вмешательства, связанные друг с другом в рамках единого проекта. Первый этап включает в себя осмотр объекта , и точное обследование , с проверкой состояния основных установок завода (водяного, теплового, электрического). На данном этапе изготавливаются чертежи проекта .
В дальнейшем, по показаниям и просьбам клиента, квартира перепланирована под функционально-архитектурное назначение . В ходе трех различных этапов проекта (предварительной, окончательной и исполнительной) создаются необходимые элементы для составления сметы и получения финансовой оценки всего вмешательства.
Наконец, после выбора материалов для ремонта (облицовка, пол, покраска и т. Д.)) строительные работы начинаются.
Следовательно, различные этапы процесса проектирования для любого типа вмешательства включают:
- Инспекция
- Поиск данных и области обзора , утвержденные проекты
- Метрическая, материальная и фотографическая съемка состояния участков
- Подготовка предварительного проекта
- Итоговый / исполнительный проект обработка
- Составление необходимой документации для начала работ
Стоимость проекта ремонта квартиры
Оценить полную стоимость В проекте ремонта квартиры необходимо подготовить подробную смету с оценкой , которая связывает выполняемые работы с относительными объемами и удельными затратами. Общую структуру сметы расходов можно сформулировать следующим образом:
- Перемещение : двери, окна, ставни, нагревательные элементы, сантехника и т.д .;
- Снос : пол, стяжка, облицовка, перегородки, подвесные потолки и т.д .;
- Обращение с материалами от сноса и транспортировка на разрешенный полигон;
- Строительство новых заводских установок , новые перегородки, стяжки, полы, облицовка, штукатурка, подвесные потолки, покраска;
- Поставка и установка сантехнического оборудования, дверей и фурнитуры
В следующем фокусе мы предоставим подробную информацию о методологии, используемой для оценки затрат путем анализа квартиры проект реконструкции в качестве примера и практического примера для загрузки.
Узнайте больше о программном обеспечении для архитектурного проектирования BIM, которое добавляет данные планирования в проект (4D BIM) вместе с автоматической оценкой стоимости модели (5D BIM). Скачайте и попробуйте Edificius бесплатно
Проект ремонта квартиры: практический пример
До ПослеВ этом разделе мы проанализируем функциональную и архитектурную трансформацию квартиры, построенной в 60-70-е годы, которая представляет типичное распределение пространств, спроектированное вокруг длинный центральный зал.Вход в жилой блок открывается прямо с более короткой стороны центрального холла. С левой стороны вы можете попасть на кухню и кухоньку, затем в ванную комнату и спальню. С противоположной стороны вы можете попасть в гостиную, столовую и вторую спальню. Каждая среда функционально независима от другой.
До ПослеЦель проекта — спроектировать пространство в соответствии с текущими жилищными потребностями средней семьи. По этой причине гостиная была полностью переработана, и в ней было создано единое пространство, включающее гостиную и обеденную зону.Кухня-столовая соединена с открытым пространством через большие стеклянные раздвижные двери, которые при необходимости обеспечивают большую конфиденциальность. Таким образом, зал уменьшен до минимума и оборудован вешалками и книжными шкафами для оптимизации пространства. В спальной зоне, отделенной от жилой зоны, сохранились оригинальные спальни в неизменном виде, дополненные дополнительными зонами обслуживания, такими как гардеробная и собственная ванная комната .
Этот случай является примером реновации здания, так как планируется добавить установки ex novo, которых в данной ситуации не существует.
Проект ремонта квартиры с DWG
Ниже вы можете найти доступные для загрузки чертежи проекта (планы этажей и разделы ) и 3D модель примера ремонта квартиры.
Нажмите здесь, чтобы загрузить Edificius, программу для 3D-проектирования BIM-архитектуры
Загрузите проект 3D-модель BIM (файл .edf)
Загрузите DWG проекта, а также сравнительные чертежи до и после
Создайте План ремонта дома за 10 простых шагов
Ремонт дома требует времени (и денег), и есть несколько шагов, о которых нужно знать.
Чтобы реконструкция вашего дома прошла гладко, установите подробный график и максимальный бюджет проекта.
Наем сотрудника для планирования, разработки и составления бюджета проекта — самый безопасный вариант, но это может стоить больших денег, и мы стараемся составлять бюджет с умом.
Следуйте нашим рекомендациям по модернизации дома и примеру графика, и вы будете хорошо подготовлены к своему проекту.
Средний график
Прежде чем приступить к ремонту своего дома — независимо от того, выполняете ли вы некоторые работы самостоятельно или нанимаете подрядчика, который сделает все это, — ознакомьтесь с процессом реконструкции и его составляющими.
В среднем, полная реконструкция дома занимает 3-6 месяцев, но все зависит от общего размера и сложности проекта, а также от того, кого вы нанимаете для выполнения работы, и от объема работы, которую вы решите выполнить. себя.
Хорошее практическое правило: на каждые потраченные 10 000 долларов ожидайте, что на выполнение работы уйдет 1-2 недели.
Однако, прежде чем приступить к какой-либо работе, необходимо провести планирование, нанять подрядчиков, получить разрешения и т. Д. — все это требует времени.
Обычная общая временная шкала реконструкции дома:Как только все сказано и сделано, этот проект занял примерно 3 месяца.
Далее внимательно рассмотрим каждый отдельный этап процесса.
Обладая доскональным пониманием процесса реконструкции дома, вы можете выполнять каждый этап по отдельности, чтобы минимизировать стресс и упростить процесс.
Шаг 1. Планирование
Уменьшите бюджет.
Самым важным аспектом процесса планирования является обеспечение того, чтобы у вас было достаточно денег для оплаты проекта, независимо от того, насколько большим или малым может быть объем работ.
Имейте в виду максимальную сумму, которую вы готовы потратить, и постарайтесь не превышать свой бюджет.
Различные затраты, которые влияют на реконструкцию дома, могут сильно отличаться от того, что вы думаете, поэтому начните текущий список всех ваших обязательных и желаемых предметов в электронной таблице.
Затем проведите небольшое исследование, чтобы определить среднюю стоимость этих предметов, и подсчитайте все это, чтобы получить лучшее представление о том, сколько это будет стоить.
Самый сложный аспект составления бюджета — это оценка стоимости рабочей силы.
Тем не менее, как правило, разумно планировать трудозатраты на 20-40% вашего общего бюджета.
Ваш бюджет также должен включать 10-20% непредвиденных расходов в зависимости от размера и сложности вашего проекта.
Это может показаться много, особенно когда вы пытаетесь подсчитать каждый доллар, но имейте в виду, что это подстраховка, и у вас останутся лишние деньги, если они останутся неиспользованными.
Подавляющее большинство проблем возникает во время процесса сноса и возведения каркаса / гипсокартона, когда обычно обнаруживаются такие общие проблемы, как протекающие трубы, плесень, дефектная проводка, повреждение фундамента и повреждения термитами.
После того, как вы пройдете этот этап процесса (шаги 1-4), вы можете потратить остаток своих непредвиденных расходов на все, что захотите!
Вы можете потратиться на эту отдельно стоящую ванну или на те необычные светильники, которые вам понравились.
Узнать подробнее о стоимости:
Решите, когда делать DIY.
Поскольку существует множество факторов, влияющих на переделку дома, могут быть некоторые аспекты работы, которые вы захотите и сможете выполнить самостоятельно, что может сэкономить вам немного денег.
Итак, второй этап планирования перестройки дома включает в себя составление простого списка работы, которую вы хотите выполнить, и принятие решения о том, можно ли это сделать самостоятельно.
Если вы можете что-то сделать, назовите эту задачу «Сделай сам». Если это не то, что вы можете сделать — и будьте честны с собой, — обозначьте эту задачу как «PRO».«
Приведенная ниже таблица является общим руководством для проектов, которые можно делать своими руками, и тех, которые лучше всего доверить профессионалам.
Тип проекта | Для самостоятельной работы | Нанять Pro |
---|---|---|
Сантехника | Х | |
Электромонтажные работы | Х | |
Снятие и установка шкафа | Х | |
Снятие и установка туалета | Х | |
Снятие стеновой панели | Х | |
Напольные покрытия | Х | |
ОВК | Х | |
Перемещение / снятие несущих стен | Х | |
Живопись | Х | |
Плитка | Х |
Подробнее о сносе домов своими руками:
Подрядчики исследования.
Когда вы узнаете, для какой работы вам понадобится профессионал, вы можете начать искать подрядчика, который лучше всего подходит для вас.
Идеальный подрядчик будет…
- Имеют опыт выполнения конкретной работы, для которой вы их нанимаете
- Иметь лицензию и страховку на выполнение работ
- Получите для вас все необходимые разрешения
Узнайте больше о найме подходящего подрядчика для работы:
Шаг 2: Снос
Когда у вас есть план и вы выбрали подрядчика, пора начинать снос.
Чтобы освободить место для нового, сначала нужно очистить старое. Это включает в себя не только снос, но и вывоз мусора, поэтому вам, вероятно, придется арендовать большой мусорный контейнер для мусора.
Мусорный контейнер идеально подходит для эффективного выполнения проекта, потому что вы можете убрать мусор из своего дома, когда его снесут.
Это сведет к минимуму беспорядок и позволит вам завершить проект как можно быстрее и плавнее.
Если вы решили провести какие-либо работы по сносу самостоятельно, будьте осторожны и соблюдайте все меры безопасности.
Снос может быть очень опасным, особенно если он выполняется случайно.
Шаг 3: HVAC, электричество и сантехника
После завершения работ по сносу можно начинать «черновой» процесс.
Это включает в себя любые работы, выполняемые под полом или за стенами, такие как установка воздуховодов для центрального отопления и кондиционирования, установка новых электрических и сантехнических систем и т. Д.
Это когда сантехники и электрические инспекторы должны будут приехать, чтобы проверить ваш дом и убедиться, что у вас есть современные системы.
Поскольку, скорее всего, потребуется выполнить повторный монтаж электропроводки и водопровода, выполните все черновые работы перед укладкой пола, гипсокартоном и малярными работами, так как они могут быть повреждены в процессе.
Имейте под рукой схему ваших планов реконструкции, особенно для помещений, в которых требуются электрические и сантехнические работы, чтобы сантехники и электрики могли должным образом удовлетворить ваши потребности. Куда вы хотите подать холодильник?
А как насчет освещения?
Где должны быть торговые точки и сколько их?
Все это необходимо учитывать и обсуждать с подрядчиком.
Шаг 4: Обрамление и гипсокартон
После того, как все обновления сантехники, электричества и HVAC будут рассмотрены и подписаны, пора заняться каркасом и гипсокартоном.
Процесс изготовления гипсокартона включает в себя подвешивание листов гипсокартона, нанесение смеси для гипсокартона, дать смеси высохнуть и отшлифовать ее до гладкости.
Как правило, один и тот же подрядчик может обрабатывать следующие (и более!):
- Перемещение и строительство стен
- Добавление опорных балок
- Проемы оконные и дверные
Подробнее: 2 рабочих места, 1 подрядчик: как сэкономить на проектах по сносу
Шаг 5: Покраска
Как только гипсокартон станет гладким, пора красить новый чистый холст!
Живопись — это то, что вы можете сделать сами, но это также может быть изнурительной работой.
Кроме того, если вы хотите добиться чистой, безупречной покраски без стресса, вам нужно нанять профессионала.
Имейте в виду, что шлифование деревянных полов после покраски подвергает ваши стены риску поцарапать шлифовальной машиной. Однако, если вы постелите паркет перед покраской, вы рискуете получить краску на новые полы. Какой бы маршрут вы ни выбрали, будьте осторожны.
Шаг 6: Шкафы и приспособления
С вашими недавно покрашенными стенами остальное пространство может начать объединяться.
Мебель, освещение, ванны, душевые, туалеты, раковины — установите следующие.
Это самая интересная часть, так что проявите творческий подход, оставаясь в тренде:
Шаг 7: Двери и окна
Теперь пора установить окна и повесить двери.
Перед установкой коврового покрытия убедитесь, что все двери установлены, чтобы они могли свободно открываться и закрываться.
Если вы устанавливаете пол из ламината, можно подождать, пока двери не будут повешены.
Шаг 8: Чистый дом и вентиляционные отверстия
Если вы арендовали мусорный контейнер, основные куски мусора уже должны быть убраны.
Теперь подмести или собери пылесосом оставшийся мусор и грязь
Вся эта ремонтная пыль попадает повсюду, поэтому попросите профессионала очистить вентиляционные отверстия и печь.
Шаг 9: Полы
Вообще говоря, укладку напольных покрытий лучше отложить до конца процесса ремонта, чтобы на них не осталось царапин, царапин или повреждений.
Ковровое покрытие, ламинат, плитка и любые оставшиеся полы должны стать следующим этапом процесса реконструкции.
Шаг 10: Отделка и отделка
После того, как пол уложен, самое время прибить отделку и отделку, дверные коробки и плинтусы.
Поздравляем! Ты сделал это!
Теперь пришло время переместить мебель, декор, бытовую технику и все, что помогает сделать ваш дом домом.
Используйте тележки и тряпки, чтобы не повредить недавно отремонтированный дом, когда приносите предметы внутрь.
Тогда поднимите ноги и наслаждайтесь новым пространством!
Продолжайте читать:
Советы по подготовке к ремонту квартиры в Нью-Йорке
Советы по ремонту квартиры от профессионаловПеред тем, как начать, вам необходимо понять различные компоненты, составляющие весь проект. Прежде всего, совет кооператива или кондоминиума должен одобрять почти каждый ремонт квартир в Нью-Йорке, что означает, что вам необходимо предоставить своей управляющей компании всех лицензированных специалистов, их страховки, объем вашего проекта, список оборудования, предлагаемые планы этажей и гораздо больше. Вам также, вероятно, потребуются разрешения от Департамента строительства Нью-Йорка, а для этого потребуются архитектурные чертежи, экспедитор или, как минимум, лицензированные сантехники, электрики и подрядчики для получения документов и файлов для вашего проекта.
Исходя из этого, важно иметь план проектирования и объема работ, охватывающий высоту светильников, положение шкафов, узор плитки, детали отделки, спецификации измерений, планы электроснабжения и сантехники и многое другое. Этот план также должен включать что-либо в вашем соглашении об изменении квартиры или кооператива в Нью-Йорке.Чтобы воплотить этот план в жизнь, вам понадобятся продавцы, которые будут поставлять ваши материалы, и специалисты, которые займутся строительством и установкой. Очень важно поддерживать связь между всеми этими поставщиками, потому что большая часть их работы взаимозависима. В конце концов, ошибка измерения одного элемента на четверть дюйма может означать каскад задержек для других, следующих за ним.
Если вы опытный ремонтник и раньше уже управляли всеми этими движущимися частями, то сделать это снова может показаться не таким сложным.Однако большинство занятых профессионалов Нью-Йорка не специализируются на ремонте дома и предпочитают позволить фирме с полным комплексом услуг, такой как Gallery Kitchen & Bath, управлять процессом за них. Это не означает, что вам не следует планировать заранее, потому что единственный способ убедиться, что вы отметили все флажки, — это провести исследование и задать правильные вопросы с самого начала процесса.
Как подготовиться к ремонту в Нью-ЙоркеДаже с учетом этих советов по ремонту квартиры любой проект, в котором одновременно используются движущиеся части и множество рук, рискует сломаться без плана игры, надзора и выполнения.Позволяя каждому шагу происходить в вакууме, ваш проект выходит за рамки вашего бюджета и сроков, не говоря уже о вашем управляемом уровне стресса.
Представьте себе: вы хотите отремонтировать кухню и ванные комнаты своей квартиры в Нью-Йорке, и вы впервые занимаетесь каким-либо ремонтом. Вместо того чтобы делать домашнее задание, вы предполагаете, что первым делом нужно самостоятельно найти материалы. Итак, вы идете в выставочный зал, влюбляетесь в некоторые шкафы и заказываете их. Только после этого вы звоните подрядчику, чтобы узнать об остальной части проекта — и только тогда вы узнаете, что могли бы заказать те же шкафы через подрядчика за треть стоимости.
Это только один сценарий, с которым вы можете столкнуться, не зная, как подготовиться к модернизации. В дополнение к информации, которую мы уже рассмотрели, вот некоторые конкретные вещи, которые следует и не следует учитывать при переходе к следующему проекту:
• ДЕЙСТВИТЕЛЬНО оставайтесь реалистичными в отношении того, что для вас наиболее важно.Требуется ли вам, чтобы проект был максимально экономичным, даже если для этого нужно запачкать руки и многое сделать самостоятельно? Если это так, то может быть достаточно подрядчика, работающего только с рабочей силой. Но имейте в виду, что это также будет означать, что вам придется покупать свою собственную отделку, закупать собственного экспедитора, заниматься своим кооперативным или кондоминиумом и самостоятельно координировать всех поставщиков. Но если вы предпочитаете, чтобы все это делал за вас кто-то другой, в качестве первого шага спланируйте нанять фирму, работающую по принципу «все включено».
• НЕ ведите себя так, будто вы все знаете.На этом этапе вы уже должны знать, что не стоит начинать с посещения выставочных залов и выбора отделки еще до того, как узнаете, кто будет вашим подрядчиком.Проведите исследование в Интернете, поговорите с многочисленными фирмами и определите процесс, который наиболее подходит для вас. Хорошей фирме потребуется время, чтобы поговорить с вами и она направит вас в правильном направлении, даже если вы оба решите, что ваше партнерство не подходит.
• ОБЯЗАТЕЛЬНО задавайте много вопросов.Начните со списка и дополняйте его по мере появления дополнительной информации. Например, сколько стоит разрешение на ремонт в Нью-Йорке? За что вы будете отвечать, а что будет делать подрядчик? Кого еще нужно нанять? Что нужно для покупки? Сможет ли ваш подрядчик предложить альтернативные варианты отделки и крепления в зависимости от вашего бюджета? Не бойтесь, что если вы зададите слишком много вопросов, это будет сигналом о том, что вы новичок в этом процессе.Вам следует найти подрядчика, готового предоставить вам ценную информацию, а не предлагать только корыстные ответы.
• НЕ соглашайтесь на посредственность.Так много клиентов признаются нам, что друзья и родственники предупреждали их о том, что им следует ожидать таких проблем, как распоряжения об изменении во время любого ремонта — как будто это нормально получить ценовое предложение за определенный период времени и стоимость только для того, чтобы получить что-то совершенно другое. Это может быть отраслевой нормой, но это не значит, что ее следует принимать.Ваше предложение должно быть ясным и конкретным, не допускающим интерпретации. Убедитесь, что вы точно знаете, что входит в комплект, от работы с доской до последних штрихов. Не позволяйте подрядчику отказаться от работ заранее, чтобы ваша цена выглядела более привлекательной.
• Доверяйте своей интуиции.В конце концов, мы все люди, и все мы — потребители. Даже если у вас нет опыта ремонта квартир в Нью-Йорке, ваш опыт в других сферах жизни может пригодиться.Слушайте свою интуицию, если она подсказывает, что кто-то не подходит для вашего проекта. Если подрядчик уклоняется от ваших вопросов или дает расплывчатые ответы, велики шансы, что вам нужно двигаться в другом направлении.
Начало ремонта любого размера — серьезное мероприятие. Чтобы обеспечить бесперебойный процесс от начала до конца, нужно подготовиться. С помощью этих советов по ремонту квартир и уловок, которые помогут вам подготовиться к переделке, вы сможете начать свой следующий проект роскошного ремонта.А если вам нужна дополнительная помощь, чтобы управлять своими расходами, временем и стрессом, обратитесь в команду Gallery Kitchen & Bath, чтобы позвонить и обсудить ремонт вашего дома в Бруклине, Манхэттене или Квинсе.
Сколько времени нужно на то, чтобы сделать полный ремонт квартиры?
Если вы подумываете о ремонте в Нью-Йорке, один из первых вопросов, который вы задаетесь вопросом, — сколько времени нужно, чтобы сделать полный ремонт квартиры? Вы можете узнать больше о нашем процессе в целом, а также о типичных сроках ремонта кухни и ванной комнаты, но при ремонте всей квартиры, естественно, нужно учитывать еще больше.
Хотя всегда есть диапазон, основанный на конкретной работе, полный ремонт квартиры площадью 1700 квадратных футов с тремя спальнями, двумя ванными комнатами, в которой мы обновляем каждый аспект пространства, занимает примерно четырех- шесть месяцев . Кроме того, до фактического начала сноса и строительства обычно требуется 60-90 дней на планирование . А теперь давайте разберемся, что это на самом деле влечет за собой во время полного ремонта!
Планирование на 60-90 дней (с бесплатной начальной консультацией!)
Этап планирования особенно важен перед капитальным ремонтом квартиры из-за большого количества движущихся частей. Компания Gallery, занимающаяся проектированием и строительством, очень гордится этим аспектом нашего бизнеса; наша цель — полностью оптимизировать процесс ремонта для наших клиентов. Когда ваше планирование с самого начала максимально основательно, риск неожиданной икоты резко снижается. Этап планирования довольно обширен и включает в себя следующее:
Выбор материалов и закупка
При желании клиента в той или иной степени, при минимальном участии клиента, мы выбираем все плитки и камни для фартуков и столешниц, индивидуальных шкафов и туалетных столиков, краски цвета, дерево для новых полов, сантехника, отделка всех мастей и любые другие материалы, необходимые проекту. После того, как выбор сделан, мы обрабатываем все аспекты его получения. Мы безразличны к брендам и открыты для поиска материалов, которые лучше всего подходят для проекта, в том числе по заказу местных ремесленников, таких как мраморная столешница для ванной комнаты, которую мы разработали для ремонта ванной комнаты в Ист-Виллидж.
Архитектурный чертеж
Наши архитекторы создают чертежи, и мы отправляем их в город от имени наших клиентов.
Процесс утверждения строительным советом
Каждое здание имеет свой собственный процесс утверждения ремонта помещения; мы обеспечиваем все необходимое общение.
Департамент одобрения зданий Нью-Йорка
В городе тоже есть!
Процесс одобрения LPC, если помечены памятники
Если собственность историческая, мы также получим ее одобрение от Комиссии по сохранению достопримечательностей.
Все дизайнерские работы
И последнее, но не менее важное: мы планируем все аспекты самого дизайна не только с архитектурной точки зрения, например, если меняются стены, но и с эстетикой интерьера, будь то современный, фермерский дом , переходный или любой другой стиль дизайна по желанию клиента — дополнительное преимущество работы с конструкторско-строительной фирмой.
Четыре-шесть месяцев: демонстрация до завершения
Затем приступим к сносу и постройке части полного ремонта квартиры. В нашем примере полный означает три спальни, две ванные комнаты, кухню, две ванные комнаты и весь пол в квартире площадью 1700 квадратных футов, в которой мы обновляем каждый аспект пространства.
Полы — огромная составляющая, когда дело доходит до полного ремонта квартиры.Ремонт старых полов экономит время и деньги, но полное обновление (или восстановление) полов является обычным желанием при многих ремонтах. Мы вырываем старые доски или плитки, загружаем новые и устанавливаем их повсюду или полностью восстанавливаем оригинальные доски, если это необходимо. Полный ремонт обычно также включает обновление стен, будь то покраска, установка обоев или их комбинация.
Ванные комнаты и кухни
Ванные комнаты и кухни часто являются центром многих ремонтных работ и обычно имеют наиболее подвижные части с точки зрения материалов и дополнительных архитектурных факторов, таких как обновление электрических или сантехнических систем и реконфигурация планов этажей для добавления или удаления островов, превратить ванны в душевые и другие модернизирующие изменения. Некоторые квартиры требуют от нас учитывать ограничения по принципу «влажный по-сухому», которые диктуют, где вы можете разместить сантехнику, чтобы избежать случайного перемещения ванной комнаты над спальней другого арендатора или домовладельца.
Создание комнат и встроенные элементы
Мы часто строим шкафы или превращаем существующие в прачечные — каждый в Нью-Йорке жаждет, чтобы дополнительный шкаф превратился в прачечную, а также другие встроенные элементы, которые являются общими функциями в довоенные квартиры и дома из коричневого камня, такие как укромные уголки на кухне или в столовой или дополнительные кладовые в спальнях.В ходе этого ремонта кухни из коричневого камня в Бруклине мы обновили оригинальные оконные молдинги и деревянные карнизы, а также отремонтировали и перепрофилировали оригинальные встроенные арки из коричневого камня, которые первоначально использовались в качестве шкафов, в укромный уголок с дополнительным местом для хранения вещей.
City Factors
Снос и ремонт квартир в Нью-Йорке обычно занимают больше времени из-за ограниченного пространства самих зданий. Например, мы должны вручную переносить куски старых, разрушенных кусков стен в ведрах.Другой фактор — это само время; во многих зданиях определены сроки строительства, поэтому , когда мы можем работать, — это еще одно ограничение, не связанное с нами.
Сроки — ключ к успеху!
Для нас чрезвычайно важно реалистично оценивать наши цифры, потому что наши клиенты принимают решения на их основе. Один из способов, которым мы это укрепляем, — это JobTracker, онлайн-система управления проектами, которую мы используем, чтобы оставаться на связи с клиентами. Всегда доступна четкая коммуникация относительно посещений сайта, доставки или получения материалов, демонстрационных дней или любой другой деятельности.Короче говоря, каждая деталь вводится в систему для создания постоянного документа, который держит всех в курсе.
Итак, сколько времени нужно на то, чтобы сделать полный ремонт квартиры? Общий ответ — 4-6 месяцев с 60-90 днями планирования, но мы раскрыли, сколько это на самом деле влечет за собой выше. Убедитесь сами, поскольку все три наших крупнейших проекта заняли четыре месяца: реконструкция кондоминиума в Бруклине с модернизированной кухней, двумя реконструированными ванными комнатами, а также новым полом и покраской стен; этот кооперативный ремонт на Манхэттене с реконструированной кухней, модернизированной главной ванной комнатой с душевой кабиной, новым паркетным полом и новыми шкафами, межкомнатными дверями и крышками радиаторов; и этот проект в Columbus Circle, где мы объединили две квартиры и полностью отремонтировали кухню и одну ванную комнату с новыми полами, дверями, покраской и общими столярными работами.
Если вы ищете подходящую проектно-строительную фирму для выполнения полного ремонта квартир в Нью-Йорке, наш опыт предназначен именно для вас. Наш комплексный подход обеспечивает беспроблемный опыт работы с материалами высочайшего качества, управлением проектами и сборкой. Свяжитесь с нами сейчас, чтобы получить бесплатную консультацию по дизайну и приступить к капитальному ремонту квартиры!
Как организовать ремонт дома
Судя по показам в сети DIY и HGTV, на ремонт дома уходит примерно 24 минуты. Все знают, что это неправда, но этот стиль быстрого ремонта, которым руководят бойкие хозяева, уводит от основного представления о том, что ремонт дома сложен и труден. Взглянув на основные элементы ремонта всего дома, вы поймете, в чем дело.
1. Проектирование и планирование
Набросок на салфетке для коктейлей, развернутые архитектурные планы или просто твердые мысли о том, как должна развиваться реконструкция. Дешевле и менее утомительно исправлять ошибки до того, как реконструкция приобретет физическую форму.Убедитесь, что у вас есть средства на ремонт.
2. Крыша, фундамент, водопроводы, сайдинг, окна
Замена или ремонт кровли; фиксация фундамента; остановка проникновения воды; установка или ремонт сайдинга и окон. Сначала должны быть выполнены крупные проекты, потому что они влияют на последующие проекты.
- Защитите свои будущие ремонтные работы, убедившись, что дом не обрушится на вас (фундамент, серьезные структурные проблемы) и останется сухим (крыша, сайдинг, окна).
- Закрепите фундамент.
- Выполните капитальный ремонт фундамента в таких областях, как ослабленные стены, балки и несущие балки.
- Отремонтировать или заменить крышу.
- Замените серьезно поврежденные окна, которые могут поставить под угрозу будущие ремонтные работы. Если нет серьезных повреждений, оставьте его на потом. .
- Если сайдинг поврежден настолько, что пропускает воду, отремонтируйте или замените сайдинг. Если нет серьезных повреждений, оставьте его на потом. .
3. Снос
Снос и утилизация частей дома, которые будут заменены более поздними проектами.
4. Конструкционные столярные изделия
Столярные изделия, поддерживающие другие работы, такие как гипсокартон, новые или перенесенные стены, окна, двери и т. Д.
5. Воздуховоды, электрические и сантехнические системы HVAC
Жизненно важные услуги, которые необходимо установить, когда стены и потолок открыты.
- При открытых стенах и потолке компании HVAC пора установить воздуховоды для центрального отопления и кондиционирования воздуха.
- Запуск новых электрических и сантехнических систем. В это время также приедут инспекторы по электрике и сантехнике.
6. Windows
Установка окон новостройки или замены.
- Установка окна, будь то установка всего дома или частичного, почти всегда играет важную роль в проекте реконструкции дома.
7. Изоляция
Укладка утеплителя в стены и потолок.
- Установите изоляцию в стены и чердак.
- Изоляция идет быстро, поэтому убедитесь, что ваша компания по производству гипсокартона готова к работе вскоре после этого.
8. Гипсокартон
Обшивка стен гипсокартоном: навешивание, замазка, шлифовка.
- Второй осмотр электриком (и, возможно, инспектором по сантехнике) даст вам добро на заделку стен.
- На гипсокартон вешают листы гипсокартона, наносят состав для гипсокартона и дают ему высохнуть. После высыхания шлифуют до гладкости.Иногда они повторяют процесс, пока не получат бесшовную поверхность.
9. Высококачественные столярные изделия
Не вспомогательные столярные изделия: плинтусы, плинтус, отделка окон и дверей, встроенные элементы (книжные шкафы, уголки для завтрака и т. Д.).
- Прекрасные плотники придадут вашему дому законченный вид.
10. Внутренняя окраска, обои и другая отделка поверхностей
Покраска внутренних стен, наклеивание обоев, покраска молдинга и отделки, окрашивание и герметизация отделки.
- Вся эта отделка поверхности, ориентированная на детали, должна быть одной из последних вещей, которые вы выполняете в помещении, поскольку эта работа может повредить вам другую работу.
- Следует ли красить перед укладкой, шлифовать пол или наоборот? Это спорно. Уложить сначала пол означает, что краска может попасть на пол. Покраска в первую очередь означает, что шлифовальная машина для пола может поцарапать ваши стены.
11. Полы
Ваше последнее напольное покрытие — ламинат, массив твердых пород дерева, плитка, паркет.
- Укладка напольного покрытия как можно позже в процессе ремонта предохраняет поверхность пола от значительных повреждений.
12. Сайдинг, желоба
Наружные работы снаружи дома.
- Дом в основном закончен, поэтому можно смело ставить сайдинг. Вы не хотите делать это раньше (за исключением случаев крайней необходимости), потому что двери и окна могут быть выбиты, разрушив сайдинг.
13. Главное вспомогательное здание
Любые постройки, стоящие отдельно от основного дома.
.
