Каркасный дом своими руками пошаговая инструкция на сваях: Каркасный дом своими руками — пошаговая инструкция с фото
Как построить каркасный дом своими руками пошаговая инструкция
Каркасные дома очень распространены в странах Европы и Америки. Растет их популярность и в России. Высокая скорость сборки и энергоэффективность — вот два ключевых момента, которые определяют перспективность этой технологии. К тому же каркасный дом своими руками построить несложно. Потребуется только навыки работы с деревом, 1-2 помощника и подробная пошаговая инструкция.
Правильный каркасный дом
Каркасное здание представляет собой жесткую раму из дерева или металла с заполнением эффективными утеплителями. Чаще всего используется минеральная вата как близкий по свойству к древесине материал. Его неоспоримое преимущество перед пенопластовой изоляцией — абсолютная негорючесть и экологическая безопасность.
Наружная обшивка выполняется из влагостойких материалов — ОСП, фанеры, сайдинга, фасадных панелей и т. д. Внутренняя — из гипсокартонных, гипсоволокнистых плит, дерева.
Каждый узел каркасного дома должен собираться правильно и обеспечивать прочность и устойчивость всей системы, отсутствие мостиков холода. Нормативы, которые регламентируют все детали технологии, — СП 31-105-2002. Каркасные здания позиционируются как энергоэффективные, и это действительно так, но при условии соблюдения всех требований их строительства.
Два варианта одной технологии
Возведение каркасных домов проводится двумя способами:
- Методом «Канадская платформа». Сначала устраивается перекрытие и пол первого этажа, затем на нем собираются крупные секции — целые стены или их сегменты. После установки в проектное положение конструкции закрепляются, утепляются и обшиваются.
- Пошаговой сборкой. Все элементы раскраиваются и фиксируются по месту. Сначала нижняя обвязка, затем стойки и верхняя обвязка. Такой способ более долгий, но он позволяет обойтись 1-2 помощниками или даже построить небольшой дом в одиночку.
«Канадская платформа» используется при типовом строительстве, когда на заводе изготавливаются конструкции высокой степени готовности. Их привозят на строительную площадку и монтируют с помощью грузоподъемных механизмов за несколько дней.
При самостоятельном возведении каркасного дома проще и легче пошаговый монтаж. Усилиями двух-трех человек можно устанавливать не только отдельные элементы, но и укрупненные блоки, совмещая традиционный метод и «Канадскую платформу».
Фундамент: как выбрать
Нагрузка от каркасного дома сравнительно небольшая, поэтому подходят различные типы фундаментов:
- свайный или столбчатый;
- ленточный малого или глубокого заложения;
- плита.
Выбор основания зависит от многих факторов, но основной из них — характеристики грунта на участке:
- механический состав;
- уровень грунтовых вод;
- несущая способность.
Помимо этого может предусматриваться цокольный этаж или подвал. Чтобы выбрать какой-либо вариант, должно быть обоснование в виде результата инженерных изысканий и проектной документации.

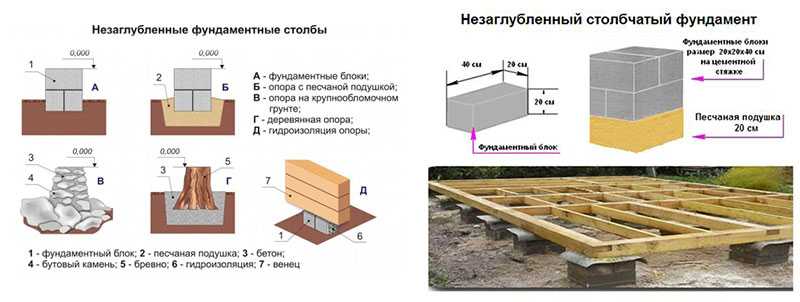

Свайный (столбчатый)
Это самый недорогой и быстровозводимый фундамент. Он очень часто используется при строительстве каркасных домов. Представляет собой погруженные в землю отдельно стоящие анкеры, соединенные по оголовкам горизонтальной балкой — ростверком.
Сваи монтируются различными способами:
- ввинчиванием;
- забивкой;
- заливкой бетона в скважину;
- кладкой из блоков, кирпича.
Свайные основания используются на любых почвах. На слабых и сильносжимаемых грунтах это практически единственный вариант.
Для определения количества и сечения свай производится расчет с учетом нагрузки и особенностей проекта. Опоры устанавливаются с шагом не более 3 м.
Точки размещения опор:
- по углам здания;
- под пересечениями стен и перегородок;
- в местах расположения тяжелого оборудования и конструкций — печей, каминов, колонн и т.д.;
- между несущими стенами при больших пролетах.
При устройстве свайных фундаментов не требуется рыть котлован или выравнивать площадку. Достаточно удалить верхний плодородный слой почвы.
Монтируются опоры механическими установками или вручную. Винтовые и забивные свайные фундаменты сразу готовы к дальнейшей нагрузке, а вот для буронабивных требуется время для затвердевания бетона и набора прочности.

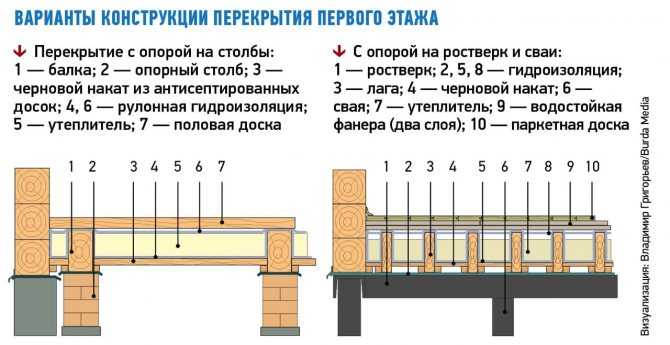

Ленточный
При устройстве фундамента-ленты под каркасный дом заглублять подошву ниже уровня промерзания нерационально, если это не предусмотрено проектом. Обычно применяются малозаглубленные основания с глубиной заложения 30-50 см. Это позволяет снизить объем земляных работ, трудоемкость и расход материалов, а несущей способности конструкции вполне достаточно для восприятия нагрузки от легкого каркасного строения.
При мелкой закладке фундамента неизбежно возникает морозное пучение, особенно на глинистых и водонасыщенных грунтах. Рекомендуется проложить прифундаментный дренаж, сделать утепленную отмостку и обеспечить водоотведение при дождях. Эти мероприятия предупреждают переувлажнение грунта, снижают его сезонные подвижки.
Технология устройства мелкозаглубленного ленточного основания:
- Выкопать траншею глубиной 50-70 см.
- Засыпать щебень и песок на высоту 20 см, уплотнить. Это дополнительный дренаж.
- Установить опалубку из досок, фанеры.
- Уложить гидроизоляцию для защиты от раннего обезвоживания бетона, а впоследствии от увлажнения поверхностными водами.
- Смонтировать арматурные каркасы.
- Залить бетон марки не ниже М 300.
Хорошими характеристиками обладает свайно-ростверковый фундамент, где между отдельными заглубленными опорами устраивается малозаглубленная ж/б лента. Он объединяет преимущества обеих конструкций, равномерно распределяет нагрузку на грунт и противостоит силам пучения.
Плитный
Этот тип фундаментов применяется чаще всего в каркасном строительстве виде утепленной шведской плиты УШП. Многослойная конструкция достаточно трудоемкая и материалоемкая, но при ее устройстве проделывается большой объем работ.
Фундамент-плита позволяет уже на начальном этапе получить:
- хорошее утепление для снижения теплопотерь;
- готовый под отделку пол первого этажа;
- выполненную разводка всех инженерных коммуникаций.
Плитное основание заглубляют не более чем на 40-50 см. Его называют «плавающим», поскольку при сезонном пучении грунта оно может свободно перемещаться.
Водоотведение из-под подошвы фундамента обеспечивается толстой щебеночно-песчаной подушкой. Ее тщательно уплотняют и выравнивают. На этом этапе проводится закладка трасс для коммуникаций и установка гильз для вывода их наружу. По подушке заливается бетон толщиной 10-20 см. Предварительно конструкция армируется сетками в 2 слоя. Опалубку можно снимать через 72 часа, а к дальнейшему строительству приступать спустя 5-7 дней.
Плитный фундамент обладает высокой тепловой инерцией и долго сохраняет накопленную энергию. Для каркасных домов это важно, поскольку их стены хотя и обладают низкой теплопроводностью, но тепло не аккумулируют.
Каркасный дом своими руками: пошаговая инструкция с фото
В любом случае работать удобнее, когда готов нижний уровень. Не нужно каждый раз, чтобы вбить гвоздь, пользоваться лестницами или стремянками, поэтому после укладки нижней обвязки (лежня), как правило, монтируется черновой настил или полы. Пиломатериалы, которые будут расположены вблизи земли, обязательно пропитываются антисептиками для предупреждения гнили.
Укладка нижней обвязки
Предварительно поверхность фундамента покрывается отсечной гидроизоляцией — слоем горячего битума и 2 рядами рубероида или гидроизола. Эта мера предотвратит подсос капиллярной влаги из бетона.
В качестве нижней обвязки используется брус сечением 100х150 мм или 2 доски 50х150 мм. Предварительно их нужно обработать антисептиками и подготовить отверстия в местах установки шпилек.
Шпильки рекомендуется заранее замуровать в фундаменте, закрепив нижним концом к арматурному каркасу. Если этого не сделано сразу, можно вкрутить в затвердевший бетон анкер-дюбели с резьбой под гайку. Длина крепежа — 150-200 мм, диаметр 12-16 мм, глубина погружения в фундамент не менее 100 мм. Шаг установки шпилек или анкеров — не более 2400 мм.
Монтаж шпилек — ответственная операция. Они должны быть строго вертикальны, отклонения допускаются минимальные. Начинают установку с углов, затем натягивается причалка (шнур), а по ней уже крепятся остальные анкеры. Чтобы не забрызгать резьбу при бетонировании, на нее накручиваются бумага, пленка или аналогичные материалы.
Для разметки отверстий на нижней обвязке рекомендуется положить доску или брус сверху на фундамент прямо поверх шпилек и легко ударить по дереву молотком. На обратной стороне останутся отпечатки, по которым уже можно точно провести сверление. Обвязку нужно выставить строго горизонтально и затянуть гайки.
В углах брусья стыкуются в «лапу», по длине косым или прямым замком с дополнительным усилением накладкой. При установке обвязки на свайный фундамент соединение должно располагаться точно над опорой.
Монтаж лаг
Лаги — это горизонтальные прогоны, которые служат основанием для укладки настила для пола, а также нижней обшивки и утеплителя. Они изготавливаются из досок 50х150-80х220 мм, поставленных на ребро, двутавровых или составных балок. Сечение подбирается исходя из расстояния между опорами. Чем оно больше, тем мощнее должны быть балки.
Лаги крепятся способами:
- металлическими уголками или кронштейнами встык к лежню;
- с опиранием на нижнюю обвязку, с наружной стороны торцы закрываются фасадной доской.
Стыкуются лаги только на прогонах. К лежню прибиваются косо с помощью гвоздей, а к фасадной доске прикручиваются 2-3 саморезами.
Если пролет более 2,5 м, между балками устанавливаются распорки для жесткости и предупреждения прогибов. Они крепятся прибитыми наискось гвоздями к лагам.
Устройство пола
По готовому основанию укладывается настил из досок, цементно-стружечных, древесно-струженых или гипсоволокнистых водостойких плит, влагостойкой фанеры. Толщина определяется перекрываемым пролетом:
- 400 мм — 30 мм ГВЛ и 16 мм остальные материалы;
- 500 мм — фанера, ЦСП 16 мм, ДСП, пиломатериалы 19 мм, ГВЛ 36 мм;
- 600 мм — фанера 18 мм, ЦСП 26 мм, ДСП 19 мм, доски 36 мм.
На участках, где возможно замачивание пола в процессе эксплуатации (ванные, санузлы, кухни и т. д.), проводится гидрофобизирующая обработка поверхности и краев древесных материалов.
На этом этапе можно провести утепление, поскольку каркас перегородок в последующем крепится к черному полу и демонтаж верхнего покрытия будет затруднен.
В качестве теплоизоляции используются:
- засыпные материалы — керамзит, вермикулит, перлит и т.д.;
- волокнистые — базальтовая вата, стекловата и т.д.;
- полимерные вспененные — экструдированный пенополистирол, пенопласт, поролон;
- напыляемые — полиуретан, эковата.
На лаги в нижней части прибиваются черепные бруски, на них крепятся листы ОСП, влагостойкой фанеры. Это основание для укладки теплоизоляции.
Дальнейшая последовательность зависит от вида материала:
- Наиболее капризна минвата. Ее нужно защитить от попадания воды и пара, поэтому и снизу, и сверху укладываются парогидроизоляционные мембраны.
- Пенополистирол не боится влажности, но очень любим мышами. В местах, где возможно их проникновение, стоит положить металлические сетки с мелкой ячейкой — 5-8 мм.
- Засыпные чаще используются в полах по грунту. Толщина засыпки — не менее 20 см.
- Напыляемые виды наносятся профессиональным оборудованием. Создается достаточно высокое давление, поэтому нижняя обшивка должна быть очень прочной.
После укладки теплоизоляции монтируется черновое напольное покрытие. Оно служит горизонтальным основанием для подготовки конструкций, а также дальнейшего монтажа перегородок.
Как построить каркас
Для изготовления элементов каркаса используется древесина не ниже 2 сорта с влажностью не более 22%. Она не должна иметь пороков свыше допустимых по ГОСТ 8242.
Для крепления применяются гвозди с плоскими или коническими головками, саморезы, скобы, оцинкованные накладки толщиной не менее 0,4 см, металлозубчатые пластины, клеящие составы.
Основные элементы каркаса:
- вертикальные — стойки;
- горизонтальные — обвязка, перемычки над проемами;
- диагональные связи, распорки при отсутствии жесткой обшивки.
Если каркас облицовывается листовыми материалами, диагональные элементы используются временно для фиксации отдельных сегментов в пространстве.
Установка стоек
Сечение вертикальных несущих элементов рассчитывается по нагрузкам. СП 31-105-2002 допускает без расчета использовать для стоек доски 50х150 мм длиной 3000 мм при установке их с шагом до 600 мм. По всей высоте они должны быть цельными, без сращивания, кроме отрезков над проемами.
Для внутренних стен одноэтажных домов сечение стоек может быть уменьшено до 40х100 мм. В двухэтажных нагрузка более высокая, поэтому опорные элементы ставятся чаще — с расстоянием до 300 мм.
Углы и проемы
Каркас в углах устраивается из 2-3 стоек, чтобы обеспечить устойчивость и предотвратить образование мостиков холода. При этом к одной из досок впоследствии крепится обшивка.
Вокруг проемов стойки должны быть двойными, чтобы компенсировать снижение жесткости в ослабленных местах. Примыкающие к проему части стоек монтируются между нижним лежнем и перемычкой, а внутренние — между двумя обвязками (верхней и нижней).
Одинарные стойки по проемам допускаются в перегородках и наружных стенах, если их ширина не превышает шага установки стоек.
Перемычки устраиваются из двух досок, уложенных на ребро. Соединяются они гвоздями. Чтобы толщина перемычки была равна высоте сечения стойки, между досками прокладываются деревянные бруски или жесткий утеплитель.
Все элементы каркаса скрепляются гвоздями длиной не менее 80 мм. Минимальное количество крепежа — 2-4 шт. на одно монтажное соединение. Допускается делать пазы и пропилы, но не более 1/3 высоты несущего сечения. Для ненесущих элементов оставшаяся целая часть не должна быть менее 40 мм.
Верхняя обвязка и перекрытие
Верхняя обвязка, как правило, изготавливается из 2 досок. Толщина их не менее 38 мм, а ширина равна высоте сечения каркасных стоек. Нижняя доска прибивается к каждой из опор. Стыки можно делать только над стойками.
Верхняя доска крепится к нижней, но со смещением стыков на ширину одного шага между стойками. В углах и сопряжениях стен все ряды обвязки должны перекрывать друг друга.
Если все-таки стыки нижних досок невозможно сделать над опорой, используются усиливающие стальные накладки.
Балки межэтажных перекрытий крепятся к верхней обвязке каркаса встык с помощью кронштейнов. По торцам устанавливается фасадная обвязочная доска так, чтобы ее поверхность находилась в одной плоскости с наружной поверхностью стены. В качестве крепежа используются гвозди, саморезы применять не рекомендуется.
Обшивка
Выполняется, как правило, из жестких листовых материалов или дерева — гипсокартонных или гипсоволокнистых листов, фанеры, ЦСП, доски. К обшивке впоследствии крепится облицовка или декоративная отделка.
Ограничений по огнестойкости обшивки для 1-2 этажных зданий в строительных правилах нет. Но нужно учитывать общие принципы монтажа горючих материалов в соответствии с пожарной безопасностью.
Если в качестве обшивки используются нежесткие материалы, на этапе возведения каркаса должны устанавливаться диагональные связи:
- деревянные укосины, которые крепятся к 2-3 стойкам и врубаются торцами в нижнюю и верхнюю обвязку;
- перфорированная стальная полоса;
- короткие и длинные распорки.
Для крепления обшивки можно использовать гвозди и саморезы. Края листов должны располагаться строго по опорам или элементам обрешетки.
Монтаж крыши
Стропильная система каркасного дома монтируется в несколько этапов:
- По торцам устанавливаются крайние стойки под коньковый брус.
- Натягивается шнур, по нему ставятся остальные опоры, временно фиксируются подпорками.
- Крепится коньковый брус сечением 50х150-50х200 мм.
- Проводится разметка под стропила.
- Стропильные ноги раскраиваются по шаблону, в нижней части выбираются пазы для опирания на верхнюю обвязку.
- Стропила устанавливаются по разметке, закрепляются накладками, болтами, гвоздями.
В кровлях, где предусматривается вентилируемый зазор, по стропилам крепится гидроизоляция и контробрешетка — бруски сечением 25х50-50х50 мм. Обрешетка укладывается в соответствии с углом наклона скатов и рекомендуемым шагом для кровельного материала.
Проводится монтаж утеплителя и пароизоляции. Укладывается кровельный материал в соответствии с технологией.
Утепление: как сделать правильно
Этот этап может выполняться параллельно с обшивкой. Поскольку самая распространенная теплоизоляция — минеральная базальтовая вата, мы дадим рекомендации по ее монтажу:
- Изнутри помещения устанавливается пароизоляционная мембрана. Она защищает утеплитель от насыщения нагретыми парами. Изоляция крепится степлером к стойкам каркаса, стыки тщательно проклеиваются. Нахлест должен составлять не менее 100 мм.
- Плиты минваты нарезаются в соответствии с шагом между стойками плюс 1-2 см, чтобы можно было вставить их враспор.
- Утеплитель монтируется в 2 слоя с разбежкой стыков. Это необходимо, чтобы не осталось сквозных щелей. Если высоты сечения стоек недостаточно, используется дополнительная обрешетка, куда укладывается еще один ряд теплоизоляции.
- Поверх плит фиксируется гидроветрозащитный материал. Он пропускает пар, что способствует испарению влаги из минеральной ваты.
Между утеплением и фасадной обшивкой нужно оставить вентиляционный зазор не менее 40 мм. Он организуется с помощью обрешетки из брусков. Снизу и сверху в обшивке также оставляется щель для циркуляции воздуха.
Каркасный дом своими руками практически готов. Осталось сделать разводку коммуникаций и провести заключительную отделку.
Можно ли построить хороший каркасный дом своими руками | Эксперты
Меня часто спрашивают, можно ли построить каркасный дом своими руками. С одной стороны я понимаю логику вопроса, ведь я профессиональный строитель и могу оценить сложность строительства каркасного дома своими руками. С другой стороны, я ведь не знаю, насколько у вас много опыта в строительстве и достаточно ли элементарных знаний. Но, если говорить в общем, то да, построить каркасник самостоятельно вполне реально. Главное – правильно подготовиться и вооружиться необходимыми знаниями
Павел Усманов
Архитектор
Каждый этап строительства заслуживает отдельной, объемной и очень подробной статьи. А если рассказывать обо всех возможных типах фундамента и кровельной конструкции, то материала наберется на целую книгу. Я постараюсь обозначить и вкратце описать все этапы строительства каркасного дома своими руками, чтобы вам было понятнее, какую именно информацию в дальнейшем нужно будет изучать.
Содержание
- Галерея
- Строительство каркасного дома своими руками – пошаговая инструкция
Чтобы мой рассказ не воспринимался как просто рассуждения с форума, то для начала представлюсь. Зовут меня Павел Усманов, я профессиональный строитель. Обучался я в Архангельском Государственном Техническом Университете на специальности ПГС.
Вместе с командой опытных строителей мы создали компанию «Домостроительные Технологии». На сайте организации вы можете увидеть уже построенное нами жилье. Также в каталоге есть проекты каркасных домов, которые я создал еще до появления «ДСТ». Ну а теперь давайте вернемся к каркаснику, который вы собираетесь построить.
Галерея
Строительство каркасного дома своими руками – пошаговая инструкция
Перед тем, как брать в руки доски (строганные доски камерной сушки) и молоток, нужно подготовить место для постройки.
Шаг 1 – планировка стройплощадки. На площади, отведенной под дом, удаляется вся растительность. В дальнейшем это значительно облегчит разметку под фундамент.
Если участок имеет уклон или какие-либо неровности, его также придется выровнять. Конечно, если вы планируете делать фундамент на винтовых сваях, то на уклон можно и не обращать внимания.
После того, как площадка была очищена, можно приступать к разметке под фундамент с использованием колышков. При этом не забываем, что разметку нужно делать как под внешние, так и под внутренние стены.
Шаг 2 – фундамент. Большой плюс каркасного дома в том, что для него можно использовать разные типы фундаментов. Я рекомендую не экспериментировать с обычными ленточными фундаментами, а сразу использовать более надежные и технологичные конструкции:
- Утепленный финский фундамент.
- Утепленная шведская плита.
- Фундамент на винтовых сваях ( самый простой и наименее технологичный)
Первые два типа фундамента представляют собой сложные конструкции, которые соорудить самостоятельно будет невероятно сложно, поэтому для строительства дома по каркасной технологии своими руками лучше выбирать винтовые сваи.

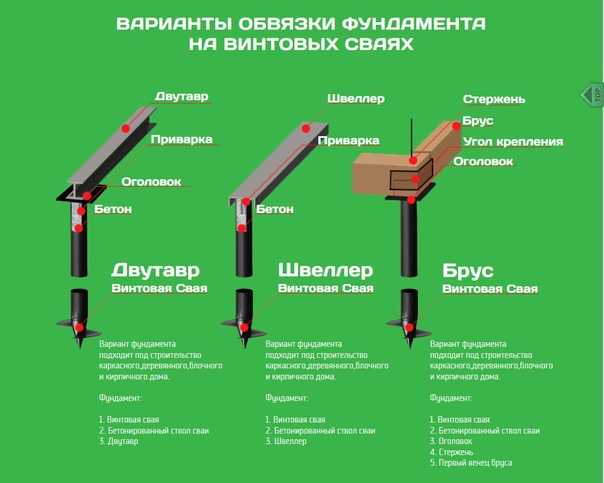

Такой тип фундамента состоит из ввинченных в землю свай, для соединения которых в единую конструкцию используется обвязка. Перед тем, как вы начнете заказывать сваи в строительном магазине, необходимо рассчитать глубину их ввинчивания. Она обязательно должна быть ниже уровня промерзания земли, в противном случае в зимний период пучение грунта будет выталкивать сваи.

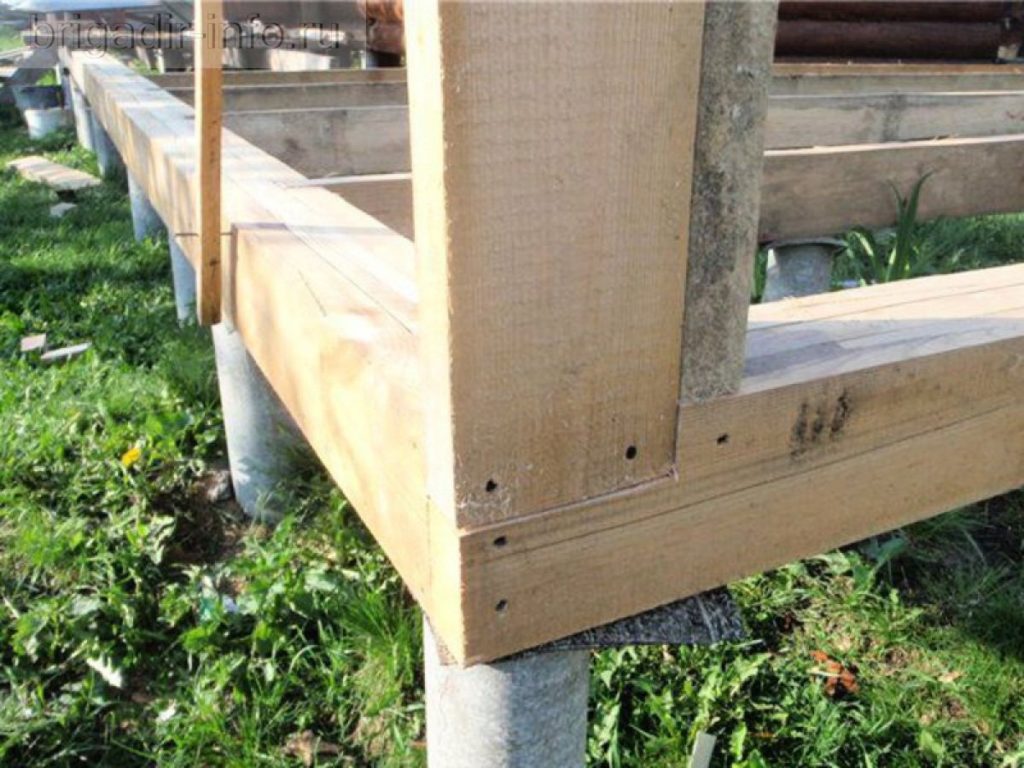

Фото 1. Каркасное домостроение
Монтаж свай выполняется в несколько этапов:
- На подготовленном участке по предварительно сделанной разметке начинаем по одной ввинчивать сваи. При этом нужно следить, чтобы вкручивались эти массивные трубы строго вертикально с максимальным отклонением от уровня не больше, чем на 2 см.
- Выравнивание свай по горизонтали. Для этого используется гидроуровень, лазерный уровень или нивелир и болгарка, при помощи которой отпиливаются излишки.
- Каждая свая заполняется бетоном. Это повысит жесткость всей конструкции и увеличит срок эксплуатации сваи.
- К каждой свае привариваются металлические оголовки.
- К установленным оголовкам крепится металлический или деревянный ростверк, который распределит нагрузку на сваи и станет опорой для стен каркасного дома.
Шаг 3 – монтаж пола. Следующий этап нашего пошагового строительства каркасного дома своими руками – пол. Для каркасного дома больше всего подходит деревянный пол.
Делаем каркас пола. Поверх обвязки укладываем балки. Расстояние между ними должно быть на 2-3 см меньше, чем ширина листа утеплителя. Крепятся лаги при помощи стандартных гвоздей и никаких саморезов. Чтобы повысить жесткость конструкции между балками в распор крепится доска.
Снизу балки подшиваются досками или щитами. Вся эта конструкция перекрывается слоем гидроветрозащитной мембраны. Листы утеплителя укладываются между балками. Обычно толщина утепляющего слоя составляет от 15см до 20см.
Непосредственно на утеплитель укладывается пароизоляционная мембрана и ОСП (при желании можно использовать не плитный стройматериал, а доски). Ну вот, пол готов, идем дальше.
Шаг 4 – установка стен. Следуем дальше нашей инструкции по строительству каркасного дома своими руками и начинаем собирать стены, а точнее каркас. Еще раз напоминаю, что для строительства каркасного дома нужно использовать строганную доску камерной сушки и никаких пиломатериалов естественной влажности (от этого напрямую будет зависеть долговечность вашего дома).
Итак, поэтапно собираем стену:
- Определяемся с высотой потолка в доме и к полученной цифре добавляем еще 15см (на верхнюю и нижнюю обвязку).
- Расстояние между стойками обычно соответствует размеру листа утеплителя.
- Раскладываем верхние и нижние доски на новеньком полу нашего каркасника, размечаем места крепления вертикальных стоек, а затем прибиваем их гвоздями.
- Если у вас мало помощников или стена слишком длинная, то ее можно собирать по частям.
- Для оптимальной диагональной жесткости добавляем перемычки между стойками, а так же подкосы(не забываем об оконных и дверных проемах).
- Поднимаем стены, крепим их к полу и соединяем между собой. На этом этапе конструкции могут быть подвижными, поэтому их нужно дополнительно закрепить подпорками. После этого делаем верхнюю и нижнюю обвязку.
Когда каркас готов, наружную сторону облицовываем ОСП-3 плитами. Пирог утепления может выглядеть по-разному. Я привожу один из самых распространенных вариантов, который используется при строительстве каркасников по канадской технологии.
Фото 2. Строительство каркасного дома
Идем от внутренней стороны к наружной:
- Гипсокартон или ГВЛ. Если вы хотите максимальную звукоизоляцию. Можно монтировать его в два слоя.
- Пароизоляционная прослойка. Для этого нам подойдет полиэтиленовая пленка толщиной не менее 200мкм.
- Минеральный утеплитель. Укладываем его на всю глубину каркаса.
- ОСП-3 толщиной не меньше, чем 12мм.
- Гидро-ветрозащитная пленка.
- Фасадный сайдинг или доска (выбор того или иного материала будет зависеть исключительно от ваших предпочтений).
И еще немного о стенах каркасного дома. Внутренние перегородки можно делать не настолько массивными, как наружные стенки. Утеплитель укладывать нужно, тут утепляющий слой будет выполнять роль звукоизоляции.
Шаг 5 – кровельная конструкция. Крыша каркасного дома имеет стропильную конструкцию. При этом ее форма может быть разнообразной. Выбор того или иного варианта будет зависеть от вашего опыта в кровельном деле, количество стройматериалов, которые вы готовы потратить на кровлю, наличия мансардного помещения. Конструкция крыши каркасного дома ничем не отличается от кровли для кирпичных домов.
В завершение этого короткого путешествия по основным моментам поэтапного строительства каркасного дома своими руками, дам несколько советов по облицовке фасада. На фасаде экономить не стоит. И не потому, что дешевый отделочный материал хуже смотрится. Просто если вы купите недорогой виниловый сайдинг, его уже через несколько лет придется менять. Доска покрашенная самостоятельно дешевыми красками потребует перекраски через 2-3 года, особенно на солнечной стороне. Вся экономия сведется в ноль, а роботы будет в два раза больше. Если же вы берете качественный фиброцемент, то о ремонте фасада можно забыть на несколько десятков лет.
Фото 3. Строительство каркасных домов под ключ
Для облагораживания кровли лучше не использовать металлочерепицу, а заказать качественную «гибкую черепицу». Во-первых, так вы не будете слышать ужасающе громкий шум дождя, а во-вторых, такой отделочный материал прослужит вам гораздо дольше. Кстати, за границей «гибкую черепицу» монтируют не на голые доски (как часто делают в нашей стране), а на плитные материалы.
Если вы не хотите тратить время и силы на самостоятельную постройку каркасного дома, обращайтесь в компанию «Домостроительные Технологии». Мы строим как по типовым, так и по индивидуальным проектам. В каталоге нашего сайта есть уже построенные нами дома, поэтому вы сможете самостоятельно убедиться в нашем профессионализме.
Виктор17 апреля 2020 в 16.43Ответить
Где в каркасных домах должны устанавливаться укосины?
Павел17 апреля 2020 в 16.44Ответить
С наружной стороны строения практичнее, а по – ходу дела, учитывая разные аспекты, укосины можно располагать с любой из сторон с обязательной врезкой в нижний и верхний пояс.
Написать комментарий
Как построить каркасный дом: шаг за шагом
Купить дом относительно легко. Это может сделать любой, у кого есть деньги в банке и хороший кредитный рейтинг.
Построить один — совсем другая история.
Строительство дома с нуля — игра на выносливость. Это требует страсти, видения и, в большинстве случаев, реальной необходимости.
https://youtube.com/watch?v=88d45-O19SU%3Fwmode%3Dtransparent%26jqoemcache%3Dt39os%26enablejsapi%3D1%26origin%3Dhttps%253A%252F%252Favrame.com
Каркасные дома относительно легко построить, если купить конструктор. Однако этот процесс требует приверженности и хороших навыков.
В этой статье я хочу упростить для вас задачу и дать вам в руки список практических шагов, которые необходимо выполнить, чтобы ваш дом стал реальностью.
1. Знайте, что вам нужно
Первым шагом будет выбор модели и начало планирования с учетом этого.
К сожалению, невозможно подобрать модель, если у вас нет кристально ясного представления, что вы хотите с ней делать и для чего она вам нужна.
Мы очень подчеркиваем необходимость сначала создать собственное видение. Мы имеем в виду это … вот как вы должны начать.
2. Выберите модель и установите фигурку.
Как только вы определитесь, что хотите построить, выберите модель комплекта дома.
Обратите внимание, что мы не рекомендуем строить дом с нуля (это было бы самоубийственной миссией). Начинать нужно с готового решения, домокомплекта, который разработан и протестирован.
Домашний комплект без сюрпризов.
Если вы используете один из наших комплектов, вы можете выбрать свою модель и получить предложение.
Номер, который вы получаете, предназначен только для комплекта дома, и, как правило, вам нужно удвоить это число, чтобы закончить дом.
NB : к этому номеру необходимо добавить стоимость земли.
Это только для того, чтобы дать вам приблизительную цифру бюджета, который вам нужен, чтобы осуществить это.
Перед тем, как приступить к проекту, вам необходимо подробно изучить бюджет и учесть все, что вам нужно будет купить, чтобы закончить дом (подробнее об этом чуть позже).
3. Вы можете себе это позволить?
Основываясь на числе, которое вы получили на шаге 2, быстро сверьтесь с реальностью и посмотрите, можете ли вы позволить себе строительство.
Если вы этого не сделаете, не всякая надежда потеряна. Вы можете оставить эту идею на несколько лет и вернуться к ней, как только ваше финансовое положение улучшится, или выбрать модель меньшего размера.
4. Выберите землю
Само собой разумеется, чтобы построить дом, вам нужен участок земли.
Если он у вас уже есть, хорошо. Если нет, то пора искать. В следующих пунктах приведены советы о том, что нужно иметь в виду.
5. Загрузите чертежи
Получите чертежи для выбранной модели и распечатайте их.
Они понадобятся вам на следующем этапе, когда вы отправитесь за предварительным одобрением.
6. Получить предварительное разрешение
Для строительства дома необходимо разрешение муниципалитета.
Рекомендуется получить предварительное разрешение ДО того, как вы сделаете какой-либо другой ход.
Если у вас уже есть земля, вы должны быть уверены, что сможете построить на ней дом в форме буквы А.
Несмотря на то, что это очень старый тип конструкции, дома с А-образным каркасом иногда рассматриваются как новинка, и они не приветствуются уполномоченными органами.
Одним из самых больших препятствий для получения разрешения является уклон крыши. Убедитесь, что ваш муниципалитет согласен с этим и что они готовы дать вам разрешение на конкретный участок земли, которым вы владеете.
Если у вас еще нет земли, вы можете позволить себе роскошь повторять процесс, пока не найдете место, где можно построить дом своей мечты.
В сельской местности, как правило, меньше ограничений с точки зрения того, что можно построить.
7. Планируйте все в деталях
Если вы зашли так далеко, вы относитесь к 1% людей, которые отстаивают свои желания и принимают меры для формирования своей реальности.
Поздравляем!
На этом этапе вам необходимо приступить к планированию работ, получить четкое представление о том, какие материалы и услуги необходимо заказать и сколько это будет стоить.
Чтобы помочь вам в этом, у нас есть два руководства:
- Руководство 100 вопросов (44 страницы), в котором рассказывается о том, как построить дом с нуля, и рассказывается о более чем 100 важных вещах, на которые следует обратить внимание.
- Руководство по составлению бюджета (30 страниц + таблица), которое поможет вам рассчитать общую стоимость сборки.
Обе направляющие являются полезными инструментами, которые можно использовать для строительства любого типа дома (не только А-образного каркаса).
Не перегружайтесь домашним заданием, которое вам предстоит сделать на этом этапе. Это вполне осуществимо, и мы готовы помочь.
8. Разберитесь со своими финансами
С полным бюджетом, который вы подготовили, обратитесь в свой банк и получите кредит на строительство.
Если он вам не нужен… поздравляю, вы можете перейти к следующему шагу.
Обратите внимание, что банки ценят детали, и им понравится бюджет, который вы подготовите с помощью нашего руководства по составлению бюджета.
Кроме того, чем детальнее бюджет, тем меньше сюрпризов вам придется столкнуться во время строительства.
9. Заказать комплект
Время заказывать комплект для дома и бронировать все остальные услуги, необходимые для завершения дома.
Если вам интересно, что это будут за другие услуги, руководство по 100 вопросам – хорошее место, чтобы пролить на это ясность.
10. Построить фундамент
Фундамент должен быть готов до того, как комплект будет доставлен на вашу территорию.
Вам необходимо подготовить имущество к работам, устроить земляные работы и правильно построить фундамент.
Несколько советов вы найдете в этой статье.
11. Соберите конструкцию
Получив комплект, вам нужно собрать его на уже построенном фундаменте.
Сборочные работы могут выполняться вами и вашей семьей (или друзьями) или местными плотниками.
Также будет работать их комбинация. В конечном счете, вам решать, как организовать этот этап работы.
12. Сделайте его водонепроницаемым
Обеспечение защиты дома от непогоды является вашей приоритетной задачей на данном этапе.
В комплекте вы получите ветрозащитную мембрану, крышу, окна. С этими компонентами вы можете быстро закрыть дом, чтобы начать работать «внутри».
13. Установите изоляцию
Следующее, что вам нужно сделать, это установить изоляционный материал на крышу, а также на переднюю и заднюю стены.
Изоляция занимает много места. По этой причине он не поставляется в комплекте. Вы должны получить его локально.
Изоляция должна быть установлена надлежащим образом, так как она выполняет важную функцию сохранения тепла в вашем доме. Здесь нет права на ошибку.
14. Установите воздухонепроницаемый слой
Изоляцию необходимо защитить изнутри паровой мембраной, защищающей изоляционный материал от влажного воздуха в помещении.
Отсутствие надлежащего экранирования изоляции приведет к проникновению пара в изоляцию и образованию конденсата.
Влажная изоляция теряет свои тепловые свойства и со временем начинает гнить и образовывать плесень.
Необходимо обеспечить герметичность дома.
Вам следует запланировать испытание дверного продувочного устройства, чтобы проверить, насколько герметичным вам удалось его сделать.
15. Наружная отделка
После выполнения «срочных работ» можно заделать фасад и карнизы и придать дому окончательный внешний вид.
16. Технические установки
Теперь вы можете начать работать внутри. Пора позаботиться:
- электричество
- сантехника
- вентиляция
- отопление
- возможный камин или печь
Для установки некоторых из этих технических установок требуются специальные лицензии. Вы должны уточнить у своего муниципалитета, что вам разрешено делать самостоятельно, а что вы должны заключить со специализированной компанией.
В любом случае, эти вещи должны быть спланированы заранее и прописаны в бюджете до мельчайших деталей.
17. Отделка интерьеров
Работы по внутренней отделке очень трудоемки. Планируйте проводить здесь большую часть времени за строительством дома.
Внутренние отделочные работы включают в себя:
- закрытие всего деревянными досками (или гипсокартонными листами по вашему желанию)
- установка лестниц
- укладка напольного покрытия
- установка оконных и напольных наличников
- покраска интерьеров
- облицовка ванной и кухни
- установка сантехники
- установка посуды
18.
ОбставитьКогда вы доберетесь сюда, большая часть работы будет сделана.
Пришло время придать индивидуальность вашему новому дому.
Купите то, что хотите иметь внутри, и превратите пустое пространство в уютное гнездышко для своей семьи.
19. Очистить сайт
Нет, это еще не все.
Снаружи беспорядок. Вам нужно очистить его.
Деревянные отходы, обрезки досок, проводка, камни…
Обычно на надлежащую уборку участка уходит не один сезон… если только вы не заказываете это как услугу.
20. Ландшафтные работы
После завершения строительства дома и уборки территории в вашем бюджете должно оставаться место для посадки деревьев и превращения вашего участка земли в маленький рай.
Выводы
Поздравляем!
Вы дочитали до конца этой статьи, и теперь у вас должно быть более четкое представление обо всех шагах, которые необходимо предпринять, чтобы построить дом с А-образным каркасом… или любой сборный дом, если уж на то пошло.
Это большая работа, и есть много деталей, которые вы не должны упускать из виду.
Строительство дома с нуля — это не то, что вы можете сделать без подготовки… поэтому убедитесь, что вы выделили достаточно времени, чтобы получить необходимые знания.
Чтобы узнать и попробовать построить своими руками, мы выпустили подробные чертежи нашего самого маленького дома Solo Hobby. Он включает в себя список всех материалов и инструментов, необходимых для строительства этого дома. Он доступен в нашем интернет-магазине. Ссылку на это можно найти здесь.
Как построить каркасный дом (маленький дом, хижина)
Если вы ищете творческий и уникальный способ построить свой следующий дом, возможно, вы захотите рассмотреть дом с А-образной структурой. А-образный дом — это тип конструкции с треугольными стенами и скатной крышей, что придает ему очень своеобразный вид. Хотя они могут выглядеть иначе, чем ваш традиционный дом, дом с А-образной рамой может быть таким же удобным и функциональным. На самом деле, многие люди считают, что их на самом деле легче построить, чем традиционный дом. Если вы хотите узнать, как построить кабину с А-образной рамой, прочитайте несколько советов.
Одна из замечательных особенностей кабин A-Frame заключается в том, что они чрезвычайно универсальны. Вы можете использовать их в качестве основного места жительства, дома для отдыха или даже сдачи в аренду. А благодаря уникальному дизайну дома их можно строить в самых разных климатических условиях и местах. Живете ли вы в горах или на пляже, дом A-Frame может стать для вас отличным вариантом.
Еще одно преимущество крошечных А-образных рамок заключается в том, что их относительно легко построить. Если у вас есть базовые столярные навыки, то вы сможете построить его самостоятельно. Однако, если вы не уверены в своих способностях, всегда полезно нанять профессионального подрядчика, который поможет вам. В любом случае, строительство крошечного дома — это увлекательный и полезный проект, которым может насладиться каждый.
А-каркасные дома дешевле строить?
Каркасные дома довольно недороги в строительстве, если вы используете простые материалы и методы строительства. Основными затратами, связанными со строительством каркасного дома, является стоимость земли. Если у вас есть большой участок земли, на котором можно построить, то общая стоимость проекта будет ниже. Кроме того, если вы живете в районе с умеренным климатом, то затраты на отопление и охлаждение дома с А-образной рамой будут ниже, чем в традиционном доме.
Из-за треугольной формы А-образных домов в целом используется меньше пиломатериалов. Эти дома могут быть построены из сборных пиломатериалов, которые дешевле традиционных пиломатериалов. Строительство каркасного дома относительно простое и не требует такой квалифицированной рабочей силы, как традиционный дом. Наконец, эти дома, как правило, имеют небольшую площадь, а это означает, что для их строительства требуется меньше земли. Все эти факторы в совокупности делают каркасные дома отличным выбором для тех, кто хочет построить новый дом с ограниченным бюджетом.
Что такое каркасный дом?
А-образный дом представляет собой дом треугольной формы. Название происходит от того факта, что крыша выглядит как буква А. Эти дома обычно сделаны из дерева и часто имеют большие окна, пропускающие естественный свет. Каркасные дома можно найти во многих уголках мира, но особенно популярны они в горных районах.
Основные преимущества крошечного дома в том, что он очень крепкий и может выдерживать сильный ветер, а также очень прост в строительстве и относительно недорог. Еще одним преимуществом является то, что они очень энергоэффективны благодаря своей треугольной форме, которая позволяет им удерживать тепло зимой и сохранять прохладу летом. Наконец, каркасные дома имеют очень уникальный и стильный вид, который выделяет их среди других типов домов.
Каковы требования для строительства каркасного дома?
Перед началом строительства каркасного дома необходимо выполнить несколько основных требований. Во-первых, в собственности должно быть достаточно места, чтобы вместить размер дома. Собственность также должна иметь соответствующее зонирование для этого типа строительства. Наконец, владелец должен получить необходимые разрешения на строительство от местного правительства. Без этих ключевых элементов было бы невозможно начать строительство дома с А-образной рамой.
При проектировании дома см. Международный жилищный кодекс для каркаса деревянного пола, в котором указаны требования к расстоянию между лагами и балками. На этой диаграмме показаны максимальные пролеты балок пола, разрешенные для различных размеров пиломатериалов и пород дерева.
Вас также может заинтересовать Самодельный сарай 10×12 с мансардой.
Время выполнения
60 часов
Общая стоимость
12 000 долл. США
Уровень квалификации
Расширенный
Скачать чертежи в формате PDF
Список материалов
- Доступен при покупке чертежей
Размеры пиломатериалов указаны как номинальные размеры . См. Размеры пиломатериалов для фактических размеров по сравнению с номинальными.
Раскрытие информации: Некоторые ссылки на этой странице, а также ссылки в разделах «инструменты для этого проекта» и «список материалов» являются партнерскими ссылками.
Размеры
Шаг 1 – Выровняйте землю и отметьте места для пирса
Сначала очистите территорию от кустов и любой растительности. Затем выровняйте землю, чтобы устранить любые низкие или высокие места.
Используя размеры, указанные на рисунке, отметьте примерно центры расположения опор. Выберите один угол в качестве исходной базы, а затем извлеките все измерения из этого места. В противном случае ваше измерение будет содержать ошибки.
Затем соберите доски для натяжных линий, чтобы создать более точную компоновку фундамента. Затем потяните и отрегулируйте струны до точных размеров, следуя планам салона.
Используя нити, вы сможете создать идеальные очертания фундамента. Струнные линии обеспечат ровную и ровную основу. Дополнительную информацию о том, как правильно использовать строковые строки, можно найти здесь.
Шаг 2. Выкопайте ямы для опор
Теперь выкопайте 14-дюймовые круглые и 24-дюймовые глубокие ямы для опор (при условии, что ваша земля плоская и выровненная). Затем возьмите 12-дюймовые круглые бетонные опалубки и отрежьте 12 кусков по 24 дюйма в длину. Если ваша земля имеет наклон, вам может потребоваться выкопать более глубокие ямы, а некоторые бетонные трубы могут быть выше других. Пока вершины форм имеют одинаковую высоту.
Затем заполните нижние 6″ ям небольшими камнями (размер камней 1″-2″). Затем поместите бетонную опалубку в отверстие. Верх трубы должен быть на высоте около 6 дюймов над землей. Важно иметь деревянный фундамент на высоте не менее 6 дюймов над землей для вентиляции, чтобы предотвратить гниение древесины.
Убедитесь, что все бетонные трубы выровнены. Кроме того, верхняя часть всех бетонных труб должна иметь одинаковую верхнюю отметку.
Шаг 3. Заливка бетона в опалубку
При работе с бетоном у вас есть ограниченное количество времени, прежде чем он затвердеет. После того, как бетон затвердеет, очень трудно скорректировать или изменить его форму. Таким образом, вам нужно будет подготовить материалы, прежде чем смешивать бетон.
Для этого шага вам понадобятся 12 стяжек Simpson Strong-Ties (основание стойки PB ZMAX для номинального пиломатериала 4×4), которые нужно будет вставить в бетон. Вам также понадобятся три доски 4×6 длиной 16 футов.
Если у вас нет большой бригады для смешивания и заливки бетона, лучший способ убедиться, что все будет ровно и ровно, — это залить бетон в два этапа. В первом раунде заполните бетонные трубы наполовину. В то же время убедитесь, что трубы находятся на той же высоте, что и остальные трубы. Прежде чем бетон затвердеет, вы можете легко регулировать трубы из стороны в сторону или вверх и вниз.
Когда бетон затвердеет, вам не придется беспокоиться о регулировке труб во время второго круга, так как они станут твердыми. Теперь заполните трубы доверху бетоном. Затем вставьте металлическую опору по центру в опоры, пока бетон еще влажный. Прежде чем бетон затвердеет, поместите балку 4 × 6 в основание металлической стойки, перекрывающее опоры. Это позволит вам внести окончательные коррективы в металлическую основу, чтобы она соответствовала балке 4×6.
Повторите процесс, чтобы закончить заливку бетона для остальных опор.
Когда бетон полностью затвердеет, используйте шурупы с шайбами, чтобы прикрепить основание металлической стойки к балкам 4×6. Затем заполните щели вокруг пирсов землей.
Шаг 4. Сборка каркаса хижины
Так как этот дом с А-образным каркасом выглядит как треугольник, вам просто нужно собрать несколько больших треугольников, соединенных вместе. Нижняя часть треугольника — это пол, а две другие стороны — крыша. Общая площадь этого дома (включая чердак) составляет около 250 квадратных метров.
Начните с построения первого треугольника. Возьмите одну доску 2 × 6 длиной 16 футов и сделайте скос под углом 60 градусов на обоих концах доски. Эта доска будет использоваться для лаг пола. Теперь для досок крыши возьмите еще две доски 2×6 длиной 16 футов. Сделайте пропил под углом 60 градусов на одном конце и пропил под углом 30 градусов на другом конце. Срезы под углом 60 градусов будут соединены с лагами пола, а срезы под углом 30 градусов будут соединены с коньком крыши.
Для соединения 30-градусного конька крыши используйте зубчатую пластину фермы 4×8 с обеих сторон досок. Затем поместите балку пола поверх досок крыши и прикрепите ее 2 1/2 шурупами по дереву или гвоздями. См. изображение в планах дома с А-образным каркасом.
Повторите процесс, чтобы построить в общей сложности 8 одинаковых треугольных ферм.
Шаг 5. Постройте ферму для слуховых окон
Этот план дома с А-образным каркасом имеет два слуховых окна по обеим сторонам чердака. Итак, чтобы построить чердак со слуховыми окнами, вам нужно сделать одну из ферм трапециевидной формы, а не треугольной. Если вы решите не строить слуховые окна, то вместо фермы трапециевидной формы вам нужно будет построить обычную ферму треугольной формы.
Если вы строите слуховые окна, возьмите пиломатериалы 2×6 и обрежьте две доски крыши до 112 7/8″ с 60-градусными скосами на обоих концах. Смотрите картинку.
Затем возьмите пиломатериалы 2×6 и отрежьте две чердачные доски до 88 5/8″ в длину. И, наконец, отрежьте одну половую доску, как в шаге 4, длиной 16 футов с углом наклона 60 градусов на обоих концах.
Теперь соедините эти платы вместе, как показано на рисунке.
Шаг 6. Возведение каркаса дома с А-образным каркасом
Теперь, когда каркас кабины готов, пришло время поднять фермы и установить их на фундамент. Но прежде чем поднимать фермы, вам нужно добавить перемычки, которые соединяют фермы друг с другом. Вы могли бы добавить эти блоки позже, когда будете поднимать фермы, но я думаю, что проще сделать это раньше.
Возьмите пиломатериал 2×4 и отрежьте три куска длиной 22 1/2″. Затем прикрепите одну доску к верхнему коньку стропильной фермы. И два других блока посередине фермы крыши (это 96 дюймов от нижней части крыши). Эти средние перемычки будут использоваться для крепления фанеры и предотвращения провисания фанеры.
Теперь поднимите первую ферму и прикрепите ее к балкам перекрытия в самой передней части фундамента. Убедитесь, что ферма находится на одном уровне с передней частью балок 4×6. Вам нужно будет временно прикрепить диагональные доски, чтобы удерживать ферму на месте.
Затем возьмите пиломатериал 2×6 и отрежьте один кусок 179 1/4″ с 60-градусным срезом на обоих концах (точно так же, как другой брус пола, но короче). Затем вставьте эту доску между досками крыши, чтобы получилась двойная балка пола, и прикрепите ее гвоздями или шурупами. Смотрите картинку. Первая и последняя фермы будут иметь двойную балку пола.
Шаг 7. Прикрепите оставшиеся фермы к фундаменту
Продолжайте установку оставшихся треугольных ферм, 24″ от центра, аналогично первой ферме, пока не дойдете до шестой фермы. Поскольку шестая и седьмая фермы не соединяются на коньке, пока пропустите блок перекрытия крыши. Он будет установлен позже. Но установите средние фанерные перемычки.
Затем установите седьмую трапециевидную ферму, которую вы построили на шаге 5 для чердачного/мансардного окна, затем установите восьмую ферму. Последнюю ферму нужно будет повернуть и установить лицом вперед. Кроме того, расстояние между двумя последними фермами будет меньше, поэтому перемычки будут короче. Затем вырежьте и установите двойную балку пола так же, как и первую ферму.
Шаг 8. Установка жесткой пеноизоляции между лагами пола
Если вы планируете отапливать или охлаждать внутреннюю часть дома, то установка изоляции пола и крыши является обязательной. Но в зависимости от погодных условий, в которых вы строите этот дом, вы можете или не можете укладывать изоляцию пола.
Перед укладкой изоляции вырежьте и установите перемычки между лагами пола. Соединительные блоки в полу используются для предотвращения раскачивания балок пола и используются для крепления фанеры. Края фанеры на полу должны заканчиваться либо на балке пола, либо на перемычках.
Для установки перемычек необходимо измерить и отметить место, где заканчивается фанера. Вы также можете установить дополнительные перемычки по всему полу, чтобы предотвратить провисание фанеры.
Затем возьмите жесткие изоляционные плиты из пенопласта и обрежьте их до ширины 22 1/2″. Затем установите изоляцию между лагами пола и перемычками.
Шаг 9. Прикрепите фанеру пола к балке пола
Возьмите целый лист фанеры толщиной 3/4″ и положите его на балку пола. Выровняйте его так, чтобы край фанеры проходил от середины одной балки пола до середины другой балки пола. Это позволит вам прибить фанеру к балке.
Также убедитесь, что фанера прилегает к середине перемычек. Края фанеры должны касаться балки пола или перемычки. В противном случае фанера провиснет.
Шаг 10. Постройте спальный чердак
Теперь, когда пол построен, вы можете поставить лестницу, чтобы добраться до чердака и остальной части каркаса.
Возьмите пиломатериалы 2×6 и отрежьте две доски для кровати-чердака до 88 5/8″ в длину. Затем отрежьте еще два куска такой же длины, скосив их под углом 60 градусов на обоих концах.
Установите две доски чердака под углом 60 градусов на ферму 5 и ферму 9. Убедитесь, что эти доски установлены на той же высоте, что и верхняя часть трапециевидной фермы.
Теперь возьмите другие доски с 90-градусным срезом и установите их на фермы 6 и 8. Снова убедитесь, что они находятся на одной высоте.
Шаг 11. Завершение монтажа фанеры на чердаке
Используя тот же метод, что и при укладке фанеры на пол, сначала установите перемычки, а затем установите фанеру. Размеры фанеры на чердаке смотрите на фото. Снова убедитесь, что края фанеры приземляются либо на фермы, либо на перемычки.
Шаг 12. Установка коньковых досок для слуховых окон
Возьмите доски размером 2×10 и вырежьте три перемычки длиной 46 1/2″ для слуховых окон. Затем прикрепите один из перемычек вверху конька крыши между фермами 6 и 8.
Затем отмерьте 12″ от верха крыши. Затем установите перемычку 2×10 между фермами 6 и 8 под тем же углом, что и ферма. И, наконец, установите третью доску с противоположной стороны крыши.
Шаг 13. Постройте стены слухового окна
Переходим к строительству слуховых окон. Мансарда состоит из трех стен и крыши. Во-первых, начните со строительства передней стены.
Используя пиломатериалы 2×4, сделайте переднюю стенку высотой 44 дюйма и шириной 53 1/2 дюйма. См. изображение для конфигурации кадрирования.
Если у вас другой размер окна для мансардного окна, вам нужно будет добавить дополнительную рамку вокруг окна.
Затем постройте две боковые стены. Опять же, см. рисунок для размеров и углов. Вам нужно будет построить две одинаковые боковые стены для каждого слухового окна.
Теперь установите переднюю стену на доски чердака 2×6, а затем две боковые стены. Боковые стены должны быть на одном уровне с внутренними фермами крыши.
Повторите процесс, чтобы построить второе слуховое окно на противоположной стороне крыши.
Шаг 14. Установка крыши слухового окна
Чтобы построить крышу, возьмите пиломатериалы 2×4 и отрежьте семь кровельных досок до 44 3/8″ в длину. Обрежьте один конец каждой доски под углом 45 градусов.
Затем в пяти досках крыши потребуются пазы для верхней направляющей передней стены. См. изображение для размеров. Две другие доски крыши по бокам не будут иметь выреза.
Затем возьмите брус 2×6 и отрежьте один кусок до 56 1/2″ в длину. Затем с помощью настольной пилы отрежьте один край доски под углом 45 градусов, чтобы общая ширина доски составила 5 дюймов.
Теперь возьмите доску 56 1/2″ и прикрепите ее к фермам крыши над боковыми стенками слухового окна. Убедитесь, что доска находится по центру между фермами.
Затем возьмите доски крыши слухового окна и установите их от передней стены до задней доски 56 1/2″. Две внешние доски крыши не будут иметь выреза.
Повторите процесс, чтобы построить крышу для второго слухового окна.
Шаг 15.
Постройте заднюю стену дома с А-образным каркасомИспользуя пиломатериалы 2×4, постройте заднюю стену, следуя размерам, указанным на рисунке. Если вы работаете с окном определенного размера, вам может потребоваться добавить дополнительное обрамление для этого окна. Убедитесь, что задняя часть стены находится на одном уровне с задней частью дома с А-образной рамой.
Шаг 16. Установка передней стенки кабины
Передняя стена также построена из бруса 2×4. Во-первых, соберите треугольную раму, которая будет скользить между фермами крыши. Затем нужно определиться с размером двери. Вы можете установить одну дверь или дверь с боковыми оконными панелями. Для этого дома мы используем дверь с боковыми панелями. Дверь должна поставляться с инструкцией по установке и предоставлять вам обрамляющий проем. После того, как вы обрамите дверь и треугольное окно, заполните остальную часть стены шпильками.
Передняя стена может быть установлена заподлицо с фасадом дома или отодвинута внутрь (у второй фермы). В каждой ситуации есть плюсы и минусы. Если вы установили стену в передней части дома, у вас будет больше места внутри дома. Но если вы установите стену дальше внутрь, у вас будет кровельное покрытие перед домом, чтобы защитить его от дождя или снега.
В этом уроке стена размещается на расстоянии 24 дюйма от передней части дома.
Шаг 17. Покройте крышу фанерой
Перед тем, как начать обшивать крышу фанерой, проверьте, нужны ли вам какие-либо дополнительные опорные блоки или перемычки для удержания фанеры. Вы не хотите, чтобы какие-либо секции фанеры были свободными или не были прикреплены к раме. Так же, как фанера на полу, все края фанеры должны касаться досок.
После того, как вы добавили блокировку, возьмите фанеру 3/4″ и прикрепите ее к фермам крыши, начиная с нижней части крыши. Фанера должна перекрывать ферму крыши на 3/4 дюйма. Таким образом, передний нижний лист фанеры будет сдвинут назад на 3/4 дюйма от передней части дома. Затем остальные части фанеры будут следовать той же схеме.
Шаг 18. Установка передней дверцы и окон
Теперь установите переднюю дверцу. Для этого урока дверная рама имеет ширину 64 дюйма для одной двери с боковыми оконными панелями. Как упоминалось ранее, вы можете изменить это на одну дверь без панелей.
Далее установите переднее и заднее окна, а также мансардные окна. Следуйте инструкциям по установке окна, чтобы предотвратить любые утечки воды.
Шаг 19. Покройте крышу бумагой и установите металлический отлив
Для этого шага покройте крышу рубероидом. Не забудьте начать установку бумаги снизу, продвигаясь вверх по крыше. Кровельная бумага должна иметь нахлест, чтобы вода стекала вниз и не попадала внутрь дома.
После установки кровельной бумаги возьмите накладки из листового металла и установите их вокруг слуховых окон. Металл защитит углы от протечек воды. Обшивка также должна быть установлена снизу, продвигаясь вверх.
Шаг 20. Установка внешней облицовки и отделки
Если вы строите этот дом в суровых холодных погодных условиях, вам может понадобиться установить фанеру на стены перед установкой сайдинга. Если погода не слишком холодная, вы можете просто прикрепить бумагу к внешней стороне стен, а затем установить поверх нее сайдинг.
Перед установкой сайдинга убедитесь, что над дверью и окнами установлены все Z-образные металлические планки. Также в нижней части сайдинга установите металлический отлив, чтобы вода не попадала внутрь дома. После того, как дом обернут бумагой и установлен металл, установите сайдинг спереди и сзади дома. Кроме того, установите сайдинг вокруг мансардных окон.
Затем установите обшивочные доски под кровельное покрытие перед домом. Затем установите лицевые панели спереди и сзади. И любая другая отделка вокруг дома, например, отделка углов слуховых окон и нижняя отделка для покрытия балок и балок пола.
Шаг 21. Установка черепицы
После того, как вся отделка установлена, пришло время покрыть крышу черепицей. Если у вас есть какие-либо проходы через крышу, такие как каминная труба, самое время их вырезать. После того, как вы вырезаете проходы через крышу и устанавливаете металлические крышки, покройте крышу черепицей.
Черепица — не единственный вариант кровли. Вместо этого вы можете установить крышу из листового металла или другие доступные типы крыш.
Шаг 22. Завершение монтажа внутренней изоляции и гипсокартона
Перед установкой изоляции и гипсокартона подумайте о внутреннем жилом пространстве и о том, как оно будет выглядеть. Если вы планируете установить шкафы на стене, вам нужно будет добавить дополнительные опорные блоки или рамы для их поддержки. Или, если вы хотите повесить большой телевизор или любой другой тяжелый предмет, вам понадобятся каркасные опоры.
Также подумайте об электричестве. Возможно, вам придется проложить некоторые провода, электрические вилки и выключатели. Завершите дизайн интерьера и расстановку мебели перед установкой гипсокартона, чтобы не вырезать гипсокартон.
После установки электропроводки и подпорки заполните изоляцией фермы крыши, включая стены слуховых окон. Затем установите гипсокартон на стены.
Наконец, завершите установку паркетного пола, плинтусов, лестницы на чердак, выключателей света и любых других приспособлений и отделки.
