Этапы ремонта квартиры: Этапы ремонта квартиры: сроки и виды работ
Финишная отделка при ремонте квартиры – особенности и виды работ
Финишная отделка при ремонте квартиры – особенности и виды работ- Главная
- Статьи
- Этапы ремонта квартиры: 8-й — Финишная отделка
Финишная отделка при ремонте квартиры в Москве включает в себя оформление стен, установку напольных покрытий, размещение и подключение сантехники, приборов освещения, уборку и вывоз мусора. Все работы идут сверху вниз, начиная с потолка и заканчивая полом, сбором отходов. После этого в жильё можно заносить мебель и оформлять в соответствии с разработанным дизайн-проектом. В этой статье мы расскажем, что учесть при финальном обустройстве пространства, чтобы избежать возможных сложностей и трудностей.
Отделочные работы в помещениях
Включают в себя три главных этапа:
- Покраска и окончательное оформление потолка. Особенно это важно для конструкций из гипсокартона. Швы на них затирают, а поверхность окрашивают в выбранный оттенок. Натяжные полотна в такой отделке не нуждаются.
- Грунтовка и оформление стен. Перед покраской и оклеиванием обоями все поверхности грунтуются для лучшего схватывания. Затем оклеиваются выбранными обоями или красятся в подходящий цвет. Поверх готового покрытия устанавливаются потолочные карнизы.
- Отделка пола. На подложку выкладывается паркет или ламинат. При монтаже первого варианта после размещения напольное покрытие циклюется и обрабатывается лаком в три слоя. Также для обустройства некоторых помещений могут применяться ковролин или линолеум. В конце по периметру ставятся плинтуса из древесины или ПВХ.
Установка сантехники и подключение приборов
Еще до окончания последних отделочных работ в комнатах, туалете и на кухне размещаются сантехническое оборудование и техника. В частности:
- Радиаторы отопления;
- Полотенцесушители;
- Душевая кабина, ванна;
- Водонагреватель проточного или накопительного типа;
- Раковины, мойки и смесители;
- Унитаз и биде.
Отдельно подключается стиральная и посудомоечная машины, иная техника. Чтобы избежать подтопления, по окончанию ремонта квартиры в новостройке ставятся устройства для защиты от протечек.
После всех отделочных работ в комнатах устанавливаются светильники и люстры, подсветка. На розетках и выключателях размещаются декоративные накладки. Настраивается освещение, корректируется функционирование электрических приборов, выставляются желаемые параметры. На подготовленное место устанавливается кондиционер, подсоединяется к фреонопроводу и электросети. На кухне ставится вытяжка, принудительная вентиляция, плита и другие агрегаты, требующие сложного подключения.
Финишное оформление квартиры при ремонте
На последнем этапе помещение очищается от мусора, который разбирается и сортируется. Оставляется то, что может быть применено повторно, в частности, оставшиеся сухие смеси и другие строительные материалы. Остальное отправляется на переработку в специальных контейнерах.
Помещение тщательно убирается, все поверхности протираются от пыли и возможных загрязнений. Только после этого готовый проект может быть сдан владельцу, если не предусмотрена занос и расстановка мебели, декорирование пространства.
Финишная отделка квартиры в Москве – это завершающий этап оформления жилья и его подготовка к сдаче клиенту. При этом выполняется последняя отделка, окраска стен и потолков, монтаж напольного покрытия, сантехники, газовых и электрических приборов. От правильности их исполнения зависит общее впечатление от ремонта частного дома или квартиры и работа всей техники, поэтому желательно доверить выполнение всех этих действий профессионалам. С этим вам всегда помогут сотрудники нашей компании «Идёт ремонт». Мы неоднократно справлялись с задачами разной сложности и готовы взяться за обустройство помещения различной площади.
Подробнее о других этапах ремонта квартиры
- Этап 1: Демонтажные работы
- Этап 2: Возведение и выравнивание стен
- Этап 3: Монтаж и разводка кондиционеров
- Этап 4: Разводка сантехники, электрики и стяжка пола
- Этап 5: Обустройство гипсокартонного потолка, наливного пола, укладка плитки, шпатлевка стен
- Этап 6: Монтаж натяжного потолка
- Этап 7: Установка межкомнатных дверей
- Этап 8: Финишная отделка квартиры при ремонте
Назад к списку
Этапы ремонта в квартире: 5й — Обустройство гипсокартонного потолка, наливного пола, шпатлевание стен и укладка плитки
Как установить потолок из гипсокартона при ремонте квартиры и уложить плитку в разных помещениях. Перечисли основные тонкости шпатлевания стен и укажем нюансы правильной заливки наливного пола.
Читать далее
Гидроизоляция пола во влажных помещениях
Гидроизоляция пола необходима для того, чтобы изолировать ванную комнату или кухню в случае протечки и не нанести ущерб соседям снизу. Перечислим виды составов и этапы работ.
Читать далее
Скрытые плинтуса: преимущества и особенности установки
Что такое скрытый плинтус, в чем его преимущества и недостатки, а также особенности установки.
Читать далее
Через некоторое время с вами свяжется наш менеджер для согласования сметы и договора
Закрыть
Ошибка!
Закрыть
Все этапы ремонта квартиры: последовательность, фото, советы
Обновленный интерьер квартиры после ремонта
Содержание:
- Определяем последовательность заранее
По мнению большинства, ремонт представляет собой довольно нервный, трудоемкий и неприятный процесс, на который приходится затрачивать много времени и денег. Однако даже такое эмоционально негативное занятие может преобразиться в увлекательное и интересное, если делать все по определенному принципу и в правильном порядке.

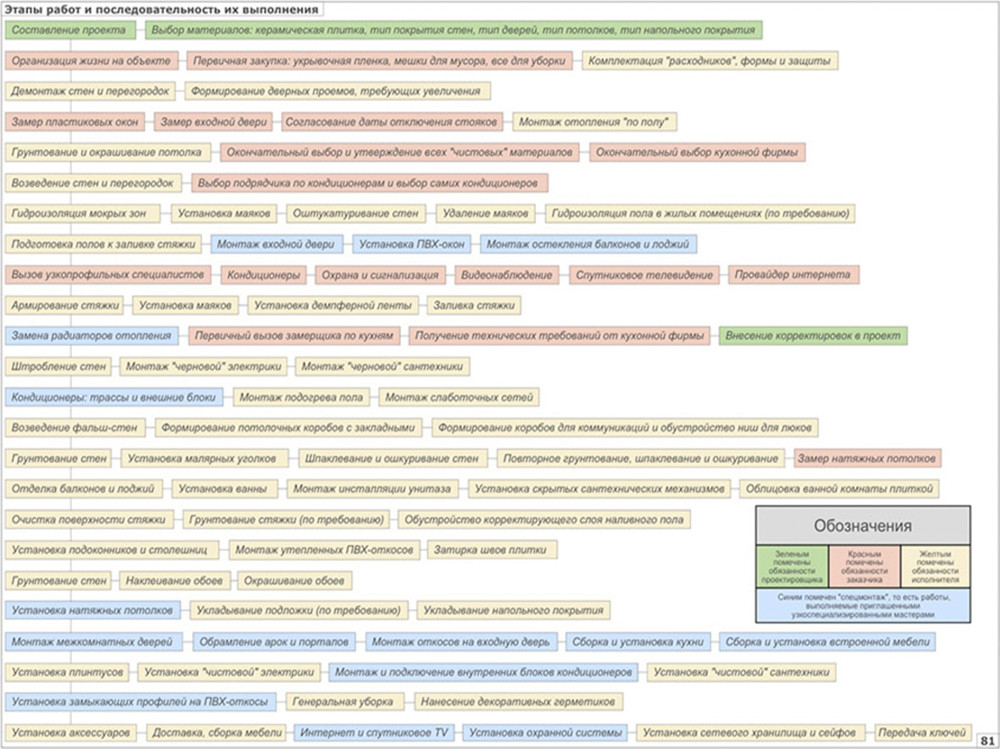

Каждый из ремонтных этапов должен следовать за другим, тем самым обеспечивая последовательный и распределенный по этапам ремонт квартиры.
Необычный ремонт квартиры
Далее разберем как правильно сделать капитальный и косметический ремонт квартиры или отдельной комнаты.
Если вы решились браться за ремонт с нуля, следует заранее продумать этапы ремонта, дабы сей последовательный процесс не превратился попросту в хаос.
Преображение в процессе ремонта квартиры
При безукоризненном соблюдении пошаговой инструкции, вы сможете сэкономить себе не только время и нервы, но и деньги.

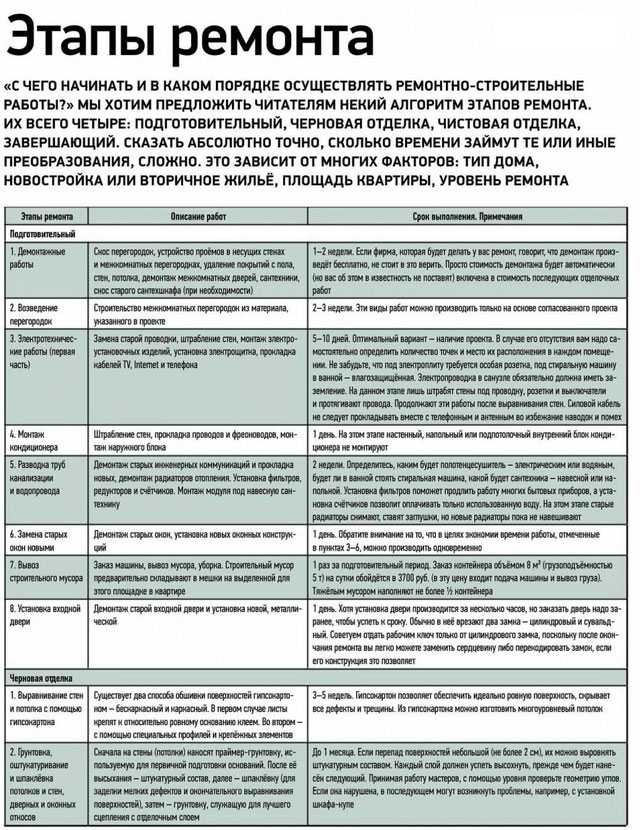

- Первым этапом является основательная подготовка к предстоящим работам. Безусловно, нужно выполнить демонтаж ненужных конструкций и старых отделочных слоев. В некоторых случаях демонтируются окна, двери и даже перегородки. Следует выполнять работу предельно внимательно, так как довольно часто на завершающем этапе ремонта обнаруживаются различные элементы, которые попросту забыли демонтировать;
- На втором этапе прибегнем к замене стеклопакетов на окнах. Довольно трудоемкий и грязный процесс из-за сложных манипуляций с демонтажем.
Очень важно после установки закрыть окна и подоконники пленкой, чтобы они не испортились и не испачкались;
- Далее производится оштукатуривание всех поверхностей. Производятся они следующим образом: выполнение разметки для маячковых профилей, затем грунтование поверхности стен, обустройство непосредственно маячкового профиля, после этого оштукатуривание откосов и стен. Ни в коем случае не нужно подвергать гипсокартонные стены оштукатуриванию, а обустройство натяжных или подвесных потолков выполнять лишь после установки всех коммуникационных систем;
- На данном этапе производится установка всех коммуникационных систем: водопровод, электропроводка, вентиляция и так далее. Этот этап является наиболее ответственным, поскольку от правильности проведения каждого из мероприятий зависит дальнейшее функционирование квартиры и ее составляющих. На оштукатуренных стенах, еще перед укладкой кабелей, следует выполнить разметку для вывода всех выключателей и розеток. Обязательно должен быть выполнен схематический чертеж готовой электропроводки, дабы в процессе ремонтных работ случайно не повредить систему.
Стоит отметить, что водопроводная система обустраивается прежде, чем электрическая;
- На пятом этапе производится укладка пола: стяжка, выравнивание, установка системы «теплый пол». Период высыхания стяжки указан в инструкции, следует строго ее придерживаться;
- Отделочные работы представляют собой заключительный этап ремонта. Прежде, чем приступать к нему, следует установить новые двери и окна на местах демонтированных, а также возвести перегородки, если это требуется. После того, как отделочные работы окончены, крепятся плинтуса, устанавливаются розетки и так далее.
Поэтапный ремонт квартиры
Среди опытных строителей популярно правило: начинать ремонтировать квартиру с самой дальней от прихожей комнаты. В свою очередь, сама прихожая обустраивается в последнюю очередь, поскольку через нее постоянно проходят мешки строительного мусора и ведра с различными растворами.
Понравилась статья? Поделитесь ссылкой:
Шесть степеней обновления
Стив и Дэн обсуждают опасности ремонта.
Подобно шести степеням, которые, как говорят, отделяют вас от любого другого человека, шесть этапов отделяют каждого домовладельца от завершенного ремонта. Каждый проект проходит через то, что можно назвать естественным «жизненным циклом», каждая фаза сопровождается взлетами и падениями со стороны домовладельца. Первый этап – проектирование и планирование. Вы владеете домом, и мир (по крайней мере, с точки зрения ремонта) полон возможностей. Вы работаете или должны работать с архитектором или профессиональным дизайнером, чтобы помочь вам сформировать генеральный план и отстаивать сам дизайн, помимо бюджетных соображений и простоты строительства или отсутствия таковых. На нашем текущем Этот проект Old House в Чарлстауне, штат Массачусетс, мы прошли этот этап проекта прошлым летом. Наши домовладельцы Дэн и Хизер Беливо были полны предвкушения и стремления уехать. Второй этап – снос, когда работа пойдет. Разрушение до некоторой степени весело. Есть те, кто утверждает, что вырывание старого имеет терапевтическое значение, но когда стены и потолки рушатся и выбрасываются лопатами в мусорный контейнер, вы понимаете, что дом, который вы только что купили за сотни тысяч долларов, обесценился до двух долларов. и девяносто пять центов. Этот этап проверяет вашу волю. Вы просто должны продолжать идти. Третий этап — кадрирование — для меня один из самых веселых во всем проекте. Поскольку стены быстро возводятся, кажется, что проект летит в бешеном темпе. После того серьезного потрясения, которое разрушение оказывает на наше самочувствие, кадрирование является желанным тонизирующим средством. Четвертая фаза — довольно долгая и утомительная предварительная работа по электрике, сантехнике и вентиляции и кондиционирования, в ходе которой механические кости дома помещаются в стены, потолки и полы. Если вы хотите телефон рядом с кроватью, лучше подумайте об этом сейчас. Хотите дополнительную розетку или две в шкафу, чтобы вы могли установить туда свою стереосистему? Теперь пришло время подключить его. Хотите нагреть свет и электричество в том дальнем углу подвала, чтобы использовать его в качестве фотолаборатории? Говори сейчас или молчи навсегда. На этом этапе решения приходят к вам быстро и яростно, в то время как деньги уходят из вашей чековой книжки со скоростью, которую большинство людей видят только в своих самых страшных кошмарах.
Пятый этап – оштукатуривание. После того, как предварительные работы завершены и местный строительный инспектор дал каждому торговцу «разрешение на покрытие», в стены укладывают изоляцию, а затем гипсокартон или голубую доску, которая затем оштукатуривается. В этот момент штукатуры в значительной степени берут на себя весь проект, и, хотя немногие из других профессий могут быть продуктивными на работе, домовладелец обычно вступает в новую стадию паники. Тысячи решений о деталях кухонного шкафа, столешницы в ванной, плитке для прихожей и светильниках для главной спальни должны быть доработаны, чтобы отделка могла продолжаться беспрепятственно. Если вы были абсолютно дотошны на этапе проектирования и планирования, то у вас все хорошо, потому что все эти маленькие решения уже приняты. Но это редкий домовладелец, который достиг всего. Даже Дэн и Хизер, которые в прошлом участвовали в ремонтных работах, немного пугаются огромного количества решений, которые им приходится принимать. «Поскольку у нас съемная квартира, всего по две, — говорит Дэн, — две кухни, две ванные комнаты, две туалетные комнаты.
И хотя мы собираемся снимать другую квартиру, мы все равно хотим, чтобы она отражала наш лучший вкус. и чувство дизайна». Шестой этап – отделочные работы: установка кухонных и ванных шкафов и сантехники, отделочные столярные работы, отделка полов, покраска и обои. Деньги по-прежнему уходят из чековой книжки феноменальными темпами, но, по крайней мере, вы чувствуете, что вам есть что показать. В хорошо спланированном проекте этот этап больше связан с обеспечением того, чтобы различные субподрядчики могли выполнять работу без конфликтов друг с другом. В плохо спланированном проекте это время крайней паники, когда каждый цвет плитки и дверная ручка представляют собой решение, которое еще предстоит принять, со всеми вытекающими отсюда эстетическими и финансовыми последствиями. Другими словами, завершение может быть раем или адом… Так как поживают Дэн и Хизер? К их большой чести, они понимают, что большая часть успеха проекта реконструкции зависит от «потока» или импульса. Как только проект запущен, просто продолжайте его развивать.
Для домовладельца это может означать выполнение некоторой работы над проектом — как это делал Дэн, — но, что более важно, это означает принятие тысяч решений на достаточно раннем этапе игры, чтобы материал был доставлен на место работы, когда мастер, который собирается для установки он готов сделать это. Дэн проводит много времени со своим планшетом и мобильным телефоном. У него достаточно здравого смысла, чтобы оставить большую часть ремонтных работ Томми и его команде и выполнять свою основную работу домовладельца — принимать решения, искать продукты, следить за бюджетом. Это самый большой проект, за который взялись Дэн и Хизер, и, хотя в каждом последующем шоу Дэн выглядит так, будто он немного выспался, он явно остается впереди волны. Когда мы устроим вечеринку по случаю закрытия, я ожидаю увидеть в основном завершенный проект и в основном счастливую пару домовладельцев. Многие из наших зрителей спрашивают нас, как они могут успешно реализовать свой собственный проект реконструкции.
Мой ответ — делать то, что делают Дэн и Хизер. Потратьте свое время заранее на этапах планирования. Затем найдите хорошего подрядчика, такого как Том, подождите, пока освободится его график, чтобы он мог взяться за ваш проект. Во время строительства сосредоточьтесь на принятии решений, поиске продуктов и отслеживании бюджета. Кроме того, используйте свои ночи и выходные, чтобы содержать проект в чистоте и хорошо подметать — одно это ускорит работу — и медленно отсчитайте шесть градусов между вами и вашим завершенным ремонтом.
Вот сколько времени занимает ремонт квартиры с тремя спальнями в Нью-Йорке
Покупаете ли вы квартиру, которая нуждается в капитальном ремонте перед тем, как въехать, или вы хотите сделать ремонт в своем нынешнем жилище (a) к рождению ребенка, (б) до того, как обвалится потолок в ванной или (в) пока вы достаточно бодры, чтобы насладиться плодами труда вашего подрядчика, вам нужно будет начать с реалистичного чувства времени.
«Большинство людей думают о том, сколько времени займет сам ремонт — с того момента, как подрядчик вмешивается и начинает снос, — но это только часть истории», — говорит Фрейзер Паттерсон, генеральный директор Bolster — нью-йоркской компании, которая проектировала прозрачный и приятный процесс для домовладельцев Нью-Йорка, делающих капитальный ремонт. «При правильном планировании квалифицированной бригадой по ремонту сам ремонт внутренностей, который влечет за собой вынос всего из вашей квартиры, вплоть до стоек, может занять от трех до 12 месяцев. Но столько же времени может потребоваться для реализации проекта. с земли.»
Вот сколько времени вы должны ожидать, чтобы спланировать и провести капитальный ремонт в Нью-Йорке.
Шаг первый: Решите, как вы хотите реализовать свой проект, и наймите архитектора (1–2 недели, если вы эффективны и сразу определили подходящего кандидата; 2 недели–2 месяца, если процесс затягивается)Там — это три подхода к любому ремонту, — объясняет Паттерсон.
«Первый и самый простой — это «Только строительство», когда вы нанимаете генерального подрядчика для выполнения вашего проекта без чертежей или на основе существующих чертежей архитектора», — говорит он. «Он идеально подходит для простого и понятного ремонта, который требует очень мало дизайнерских работ».
Как правило, проект Build Only стоит менее 200 000 долларов, и владелец может выбрать отделку по своему усмотрению. Однако в Нью-Йорке, где мало что бывает простым, нередко требуется одобрение вашего ремонта от Департамента строительства, и управление вашим зданием все еще может потребовать от вас нанять архитектора.
Второй вариант — «Проектирование и строительство», при котором вы нанимаете генерального подрядчика и архитектора, которые работают вместе над реализацией вашего проекта. Паттерсон рекомендует этот подход для домовладельцев, чувствительных к бюджету, которые делают небольшой ремонт кишечника — в Нью-Йорке это означает проекты, которые будут стоить менее 500 000 долларов.
Третий вариант — Design-Bid-Build — идеально подходит для сложных, ориентированных на дизайн и более дорогих проектов.
«Сначала вы нанимаете архитектора, который разрабатывает ваш проект, а затем предлагает его нескольким подрядчикам», — говорит Паттерсон. «Это обеспечивает более беспристрастную команду проектировщиков и потенциально более качественные результаты строительства из-за усиления конкуренции со стороны подрядчиков».
В случае с двумя клиентами Bolster, парой молодых специалистов и новых домовладельцев, которые хотели отремонтировать свой кооператив Cobble Hill с тремя спальнями, подход «Проектирование и строительство» оказался правильным. (Нажмите здесь, чтобы просмотреть временную шкалу их проекта в формате PDF, и здесь, чтобы увидеть фактическую цену проекта.)
Болстер собрал команду по ремонту, состоящую из отмеченного наградами архитектора Дэвида Юма и подрядчика Аарона Боренштейна. Роль Юма как архитектора заключалась в том, чтобы рассмотреть видение пары своей квартиры и определить параметры проекта с точки зрения образа жизни и функциональности. В качестве подрядчика Боренштейн определил стоимость и график ремонта, а также руководил строительством.
Домовладельцы The Cobble Hill
Шаг второй: Составление планов (4–16 недель) Теперь, когда вы наняли своего архитектора, что дальше? Во-первых, если ваше здание не совсем новое, вашему архитектору необходимо будет провести физический осмотр вашей квартиры, чтобы понять ее пространство и структуру. Когда архитектор знакомится с вашим домом и приступает к схематическому проектированию — первым двухмерным планам и схемам проекта, которые будут охватывать его общие концепции, — вы обсудите свои потребности и проблемы. Этот процесс займет не менее двух недель, но может длиться и дольше, поскольку, как и многие ремонтники, вы можете обдумывать альтернативные идеи или новые направления, которые расходятся с вашим первоначальным планом.
На следующем этапе — разработке дизайна — внимание уделяется более мелким деталям ремонта, включая конкретные продукты, которые будут установлены; этот процесс занимает примерно от четырех до восьми недель, говорит Паттерсон.
Наконец, создаются строительные чертежи для определения точной формы, сборки и материалов для ремонта. Это может занять от восьми до шестнадцати недель.
Недавно отремонтированная ванная комната в квартире Cobble Hill
Шаг третий: Предложение проекта (от 2 до 4 недель) Если вы выбрали подход «Дизайн-Предложение-Строительство» к своему ремонту, на этом этапе вы предложите проект нескольким подрядчикам, чтобы получить предложения с наилучшей стоимостью.
«Самое важное — создать процесс торгов, в котором сравниваются яблоки с яблоками», — говорит Паттерсон, имея в виду, что чертежи и спецификации вашего архитектора должны быть четкими и исчерпывающими, чтобы предлагать предложения, которые выглядят похожими друг на друга.
На этом этапе процесса реконструкции потенциальные подрядчики могут вернуться к вам с вопросами и предложениями об альтернативных подходах, таких как другой мельничный цех или метод строительства, требующий меньше труда, времени или затрат, и они, вероятно, также будут использовать различные форматы ценообразования. Ваш архитектор должен помочь вам в анализе различий между подходом, опытом и ценами каждого подрядчика. В зависимости от сложности вашего проекта, подготовка окончательного предложения может занять от двух до четырех недель; доступность субподрядчиков и поставщиков, а также цены — переменные, которые могут растянуть процесс.
Если вы пойдете по маршруту Design-Build, процесс пойдет быстрее. В случае с парой из Коббл-Хилл, упомянутой выше, их подрядчику удалось избежать крутой кривой обучения, которую часто влечет за собой процесс «проектирование-заявка-строительство»; он представил точную и подробную заявку, а также отчет о рисках, в котором описывались финансовые риски домовладельцев в связи с перерасходом средств. Затем Юм и Боренштейн работали с домовладельцами над выбором креплений и отделки, чтобы их можно было заказать и доставить к началу строительства.
Коридор квартиры Cobble Hill, после ремонта
Шаг четвертый: Разрешения (от 8 до 16 недель) здания для получения разрешения на ремонт, который будет указан в соглашении о перепланировке. Эти соглашения охватывают условия страхования, правила работы, гарантийные депозиты, процедуры и графики; вам также необходимо будет представить набор планов, в которых четко изложены масштабы вашего проекта. После того, как ваше здание одобрит ремонт, оно подпишет заявки на получение разрешения в Департаменте строительства (DOB). Любой ремонт, помимо декоративной отделки и встроенных столярных изделий, потребует официального разрешения города; обратите внимание, что если вы живете в районе, являющемся достопримечательностью, ваше заявление также необходимо будет подать в Комиссию по сохранению достопримечательностей, даже если с наружной частью здания не проводятся никакие работы. Заявки на проекты, которые требуют внешних работ от до , должны подробно описывать как существующие, так и предлагаемые условия; ожидайте более длительного процесса утверждения для этого. И даже если вам не нужно проходить LPC, будьте готовы к тому, что DOB будет задавать вопросы о вашем приложении, и ваш архитектор поможет вам сориентироваться.
На этом этапе могут возникнуть осложнения. Домовладельцы Коббл-Хилл, например, получили неприятный сюрприз, когда они представили свои планы: без их ведома предыдущие владельцы их квартиры сделали незаконный ремонт, который привел к задержкам, продлив срок их проекта на четыре месяца дольше, чем они планировали. д ожидаемо.
Также стоит отметить, что и без таких заморочек у ДОБ часто бывают задержки заявок, особенно в сезон ремонтов, который длится с конца зимы до начала весны. А поскольку каждый дом уникален, может быть сложно точно определить, сколько времени займет согласование. Вот почему так важно иметь в вашей проектной группе экспедитора, которого ваш архитектор наймет и направит, чтобы помочь вам сориентироваться в городской бюрократии.
Шаг пятый: Строительство (от 3 до 6 месяцев)Наконец, вы готовы приступить к самому ремонту. Естественно, это займет больше всего времени — от четырех до двадцати четырех недель, в зависимости от вашего проекта. Одним из признаков хорошего подрядчика является то, что он или она предоставит дорожную карту с изложением различных шагов, чтобы не было серьезных сюрпризов.
Капитальный ремонт начинается со сноса, после чего работа переходит от макромасштаба к микромасштабу. Устанавливаются черновой каркас и столярные изделия, а затем черновая сантехника и электрика; на этом этапе столяры смогут снимать мерки для нестандартных шкафов. Устанавливается гипсокартон и наносится отделка пола, а затем шкафы, светильники и фурнитура. Наконец, стены покрашены, и ремонт завершен.
Строительство квартиры в Коббл-Хилл длилось четыре с половиной месяца, включая шесть недель задержек из-за проблем с разрешением на жительство и сезона отпусков. (См. Фотодневник всего процесса здесь.) Юм оставался рядом, чтобы помочь домовладельцам решить любые проблемы, возникшие из-за непредвиденных обстоятельств.
«Каждый проект во многих отношениях представляет собой уникальное начинание, и процесс сложен», — объясняет Паттерсон. «Таким образом, успешный проект определяется не неизвестными инцидентами, потому что они почти неизбежны, а тем, как ваша команда реагирует и разрешает эти непредвиденные ситуации».
Этап 6: Проверки и закрытие проекта (от 1 до 6 недель) Во время строительства городские власти проведут проверки сантехники и электрики; как только все работы будут завершены, будет проведена окончательная проверка, прежде чем DOB подпишет ремонт.
Перед этой инспекцией вы вместе со своим архитектором пройдете ремонт, чтобы убедиться, что все в порядке. Что касается проекта Cobble Hill, когда строительство Боренштейна было завершено, Юм осмотрел дом, заполнил документы DOB и попросил экспедитора представить их лично. Боренштейн также дал домовладельцам список недостатков, чтобы задокументировать любые недостатки или невыполненные задачи, которые необходимо было завершить, прежде чем они внесут свой окончательный платеж. Это заняло всего две недели, но в некоторых случаях могло доходить до шести, если рецензенты плана были заняты; при этом владельцы все еще могут использовать квартиру до окончательного утверждения DOB.
В целом полезно помнить, насколько сложным может быть ремонт. «Реставрация — это не сборка предварительно спроектированного автомобиля в идеальных условиях сборочного конвейера, а скорее восстановление этого старинного автомобиля, полного очарования, но полного загадок под поверхностью», — говорит Паттерсон.
